Podłączenie do istniejącego przyłącza - Jakie są zasady i formalności?

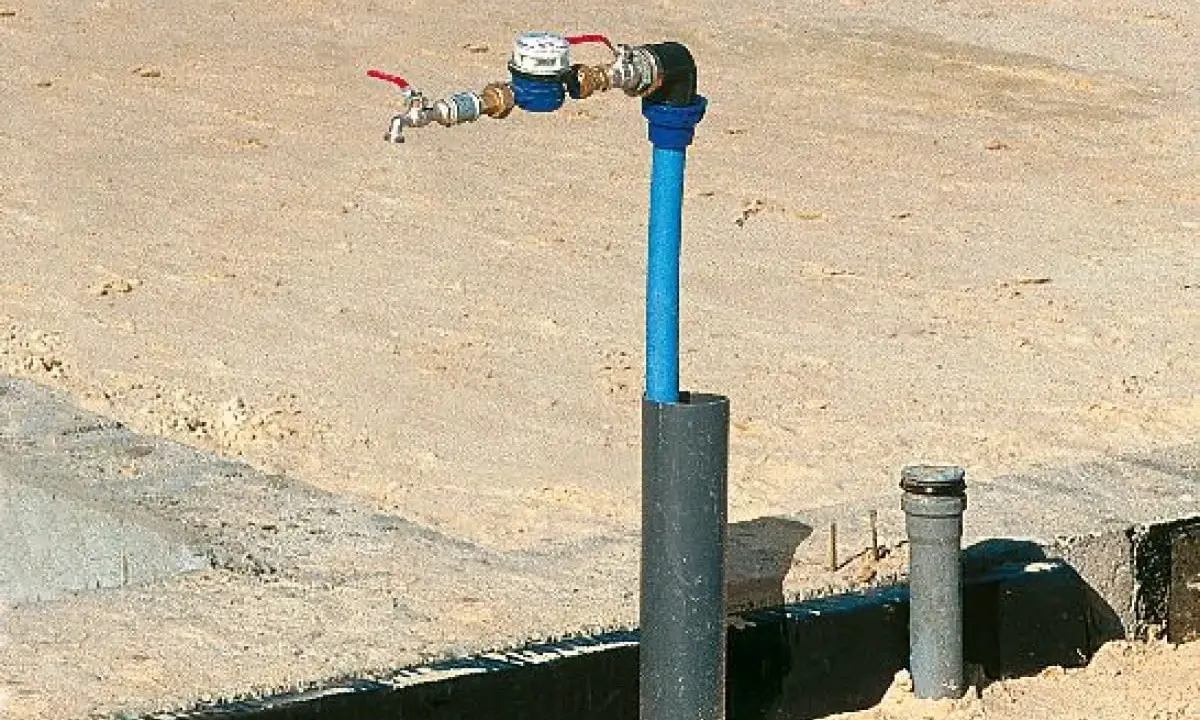

Nowy wodomierz i zawór z czerwonymi uchwytami, podłączenie do istniejącego przyłącza.

Napisano przez

Kornel Michalski

Opublikowano

5 lut 2026

Spis treści

Rozbudowa domu, montaż pompy ciepła, nowa łazienka w dobudówce albo zmiana sposobu ogrzewania często prowadzą do tego samego problemu: czy wystarczy wpiąć się do istniejącej instalacji, czy trzeba uruchamiać pełną procedurę z operatorem sieci. W praktyce podłączenie do istniejącego przyłącza nie sprowadza się tylko do technicznego „dociągnięcia” kabla albo rury, bo liczą się też parametry, granica odpowiedzialności, odbiór i zgodność z przepisami. Ten temat warto uporządkować przed startem robót, żeby uniknąć poprawek i przestojów.

Najważniejsze rzeczy trzeba ustalić zanim ruszy montaż

  • Najpierw sprawdź, czy chodzi o rozbudowę instalacji wewnętrznej, czy o nowy odcinek przyłącza.
  • W Polsce procedura zależy od medium: prądu, wody, kanalizacji albo gazu.
  • Kluczowe są warunki techniczne, a nie sam fakt, że przyłącze już fizycznie istnieje.
  • Jeżeli zmienia się obciążenie, średnica, ciśnienie lub sposób użytkowania, często potrzebne są dodatkowe uzgodnienia.
  • W wielu przypadkach potrzebny będzie plan sytuacyjny, projekt i odbiór wykonanych robót.
  • Najwięcej problemów powstaje wtedy, gdy inwestor zakłada, że skoro „da się podpiąć”, to można to zrobić bez formalności.

Najpierw rozdziel przyłącze od instalacji wewnętrznej

To rozróżnienie brzmi technicznie, ale w praktyce decyduje o całej ścieżce postępowania. Przyłącze prowadzi od sieci do miejsca zasilania budynku, a instalacja wewnętrzna zaczyna się po stronie użytkownika, zwykle za licznikiem albo w punkcie rozgraniczenia wskazanym przez operatora. Jeśli więc planujesz nowy obwód w domu, rozbudowę hydrauliki w garażu albo dodatkowy punkt poboru w ogrodzie, nie zawsze budujesz nowe przyłącze. Czasem wystarcza przebudowa instalacji po stronie budynku, ale tylko pod warunkiem, że istniejące parametry są wystarczające.

Właśnie tu pojawia się najczęstsze nieporozumienie. Fizyczna możliwość wpięcia się w rurę albo przewód nie oznacza jeszcze, że wolno to zrobić bez sprawdzenia obciążenia, zgody operatora i odbioru. Im większy pobór mocy albo większe ryzyko bezpieczeństwa, tym bardziej formalna staje się cała procedura.

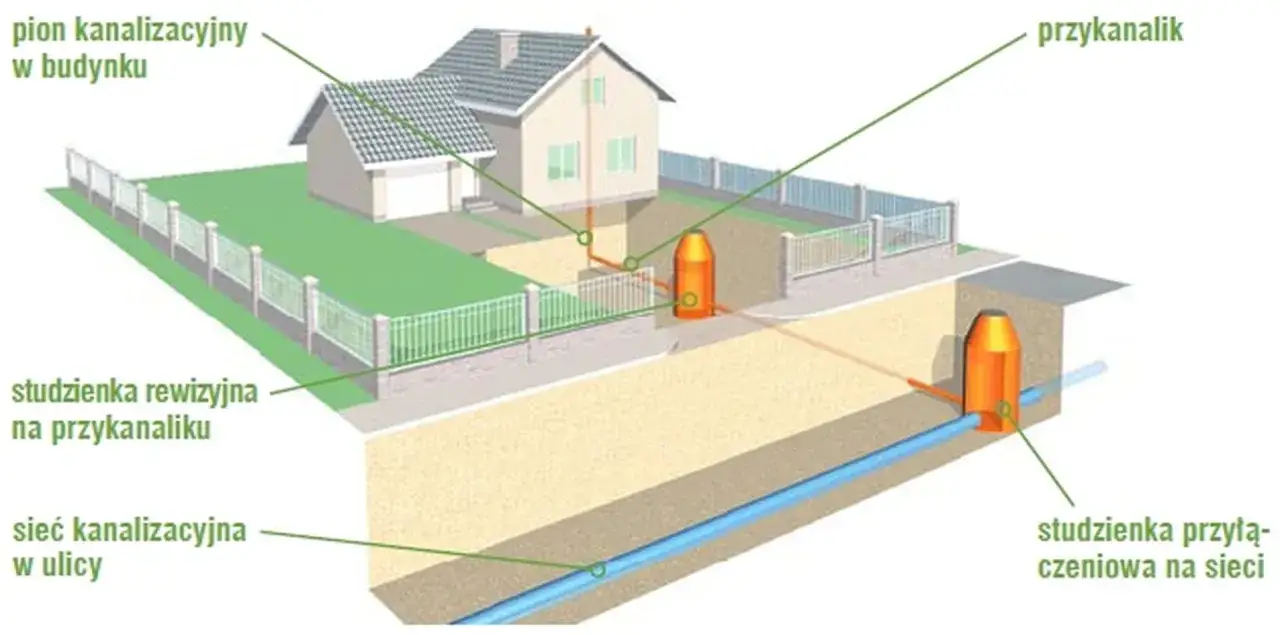

Schemat podłączenia do istniejącego przyłącza kanalizacyjnego: pion w budynku, przykanalik, studzienki rewizyjne i przyłączeniowa na sieci w ulicy.

Jak wygląda procedura krok po kroku

W praktyce cały proces można rozpisać na kilka logicznych etapów. Nie każde medium wymaga identycznych dokumentów, ale kolejność zwykle pozostaje podobna.

  1. Sprawdź możliwości istniejącego przyłącza. Chodzi o moc, średnicę, ciśnienie, lokalizację punktu wpięcia i stan techniczny. Dla prądu liczy się zwłaszcza dostępna moc przyłączeniowa i zabezpieczenia, dla wody ciśnienie i przepływ, dla kanalizacji spadki i możliwość grawitacyjnego odprowadzenia ścieków, a dla gazu bezpieczeństwo oraz zgodność z wymaganiami eksploatacyjnymi.
  2. Ustal, kto jest operatorem i gdzie przebiega granica odpowiedzialności. To ważne, bo dokładnie tam kończy się zakres, za który odpowiada przedsiębiorstwo, a zaczyna odcinek właściciela nieruchomości. W elektroenergetyce miejsce przyłączenia i miejsce rozgraniczenia własności są wskazywane w warunkach przyłączenia i umowie.
  3. Złóż wniosek o warunki techniczne albo o zmianę warunków. Gdy chcesz zwiększyć moc, zmienić sposób zasilania albo rozbudować instalację, operator może wymagać formalnego wniosku. W wod-kan przepisy przewidują wydanie warunków na pisemny wniosek, a dla domu jednorodzinnego termin wynosi 21 dni. Warunki mają ograniczoną ważność, więc nie warto odkładać prac na później.
  4. Przygotuj plan sytuacyjny i projekt. Dla przyłączy potrzebny jest plan na aktualnej mapie zasadniczej lub jednostkowej. W praktyce oznacza to, że ktoś z odpowiednimi uprawnieniami wskazuje przebieg odcinka, miejsce włączenia i podstawowe parametry techniczne.
  5. Wykonaj roboty przez osobę, która zna dany rodzaj instalacji. Elektryk, hydraulik, monter gazowy czy projektant nie są tu zamienni. Każde medium ma własne wymogi i własne punkty krytyczne.
  6. Zamknij temat odbiorem i pomiarami. W zależności od instalacji będą to protokoły prób szczelności, pomiary elektryczne, odbiór przez przedsiębiorstwo wodociągowo-kanalizacyjne albo uruchomienie po stronie operatora gazowego.

Jeżeli inwestycja dotyczy przyłącza w rozumieniu prawa budowlanego, trzeba też pamiętać, że budowa przyłączy wymaga planu sytuacyjnego, a w wielu przypadkach stosuje się odrębne zasady branżowe dla energii, wody i ścieków. Przy samym zgłoszeniu robót dochodzi klasyczna ścieżka administracyjna, ale przepisy dopuszczają również tryb oparty bezpośrednio na regulacjach branżowych. To dlatego przed startem warto sprawdzić nie tylko projekt, ale i procedurę właściwą dla konkretnego operatora.

Co sprawdzić zanim zlecisz roboty

Najwięcej problemów bierze się z tego, że ktoś widzi dostępne przyłącze i zakłada, że reszta „sama się ułoży”. W praktyce trzeba zweryfikować kilka rzeczy jednocześnie. Dobrze widać to w porównaniu poniżej.

Medium Co trzeba sprawdzić Co grozi przy błędnym założeniu
Prąd Dostępna moc, liczba faz, zabezpieczenia, miejsce montażu licznika i stan WLZ Wybijanie zabezpieczeń, ograniczenia mocy, konieczność kosztownej przebudowy
Woda Ciśnienie, średnica rury, lokalizacja wodomierza, dostęp serwisowy Słaby przepływ, hałas w instalacji, problemy z odbiorem przez przedsiębiorstwo
Kanalizacja Spadek przewodu, głębokość włączenia, odległości od innych sieci, miejsce studzienki Cofki, zapychanie, konieczność zastosowania przepompowni albo przeróbki trasy
Gaz Warunki techniczne, wentylacja, lokalizacja urządzeń, uzgodnienia ppoż. Brak odbioru, ryzyko bezpieczeństwa, konieczność zmiany projektu

Ta tabela pokazuje też ważną rzecz: najdroższe poprawki nie wynikają zwykle z samej rury albo kabla, tylko z niedoszacowania parametrów. Kto projektuje tylko „trasę”, a nie patrzy na obciążenie i odbiór, najczęściej wraca do tematu drugi raz.

Różne media wymagają różnych formalności

W przypadku domu jednorodzinnego zasady są najprostsze do zrozumienia, ale nadal różnią się w zależności od medium. Elektronika, hydraulika i gaz mają wspólny mianownik: operator lub przedsiębiorstwo chce wiedzieć, co dokładnie chcesz dołączyć, gdzie i na jakich parametrach. Reszta już się rozjeżdża.
Medium Typowa ścieżka Na co zwrócić uwagę
Energia elektryczna Wniosek o warunki, ewentualna zmiana mocy, umowa, wykonanie i podłączenie Granica własności, zabezpieczenia, zgodność mocy z planowanym zużyciem
Woda i kanalizacja Wniosek o warunki, plan sytuacyjny, wykonanie przyłącza, odbiór przez przedsiębiorstwo Termin ważności warunków, odbiór techniczny, brak opłat za samo wydanie warunków i odbiór
Gaz Warunki przyłączenia, umowa, projekt, roboty i odbiór Wymagania bezpieczeństwa, uzgodnienia projektu, zgodność z parametrami odbioru

W wodociągach i kanalizacji przepisy są dziś dość praktyczne: przedsiębiorstwo wydaje warunki na wniosek, a przy spełnieniu warunków technicznych ma obowiązek przyłączyć nieruchomość. W budynkach jednorodzinnych termin na wydanie warunków wynosi 21 dni. Z kolei dla gazu operator często uzależnia dalsze kroki od projektu i od tego, czy sieć w ogóle ma techniczną możliwość zasilenia dodatkowego odbiorcy.

W prądzie sytuacja bywa bardziej „liczbowa” niż papierowa. Jeśli planujesz pompę ciepła, płytę indukcyjną, ładowarkę do auta albo dodatkowe ogrzewanie elektryczne, samo istniejące przyłącze może być za słabe. Wtedy nie chodzi już o prostą rozbudowę instalacji, tylko o zmianę parametrów przyłączeniowych.

Kiedy istniejące przyłącze wystarczy, a kiedy trzeba je przebudować

To pytanie najlepiej rozstrzygać przykładami, bo na papierze granica bywa nieostra.

Gdy wystarczy rozbudowa po stronie budynku

Jeżeli dokładasz kilka obwodów o niewielkim poborze, przenosisz punkt poboru wody do sąsiedniego pomieszczenia albo rozprowadzasz kanalizację do nowego aneksu, zwykle wystarcza praca na instalacji wewnętrznej. Warunek jest jeden: parametry istniejącego przyłącza muszą zostać zachowane, a nowe odgałęzienie nie może obniżać bezpieczeństwa ani komfortu użytkowania.

Przykład: adaptacja garażu na mały gabinet lub pralnię. Jeśli dochodzi tylko kilka gniazd i jedna umywalka, najczęściej nie ma powodu, by ruszać samo przyłącze. Ale przy większej liczbie urządzeń trzeba już sprawdzić, czy obwód nie zostanie przeciążony.

Gdy potrzebna jest zmiana parametrów

Jeżeli do domu dochodzi pompa ciepła, ogrzewanie elektryczne albo ładowarka samochodowa, dotychczasowa moc bardzo często okazuje się za mała. Woda i kanalizacja też mają swoje ograniczenia: długa trasa, mała średnica albo brak odpowiedniego spadku mogą wymusić przebudowę odcinka przyłącza lub zastosowanie dodatkowych rozwiązań technicznych. Przy gazie na pierwszy plan wychodzi zgodność z wymaganiami bezpieczeństwa i możliwością odbioru przez operatora.

Przykład: dobudowa osobnego lokalu albo pracowni na tej samej działce. Da się to zrobić technicznie, ale nie zawsze opłaca się podpinać pod jedno wspólne przyłącze bez wydzielenia rozliczeń. W praktyce operator może oczekiwać nowego punktu pomiarowego albo zmiany umowy, szczególnie gdy zmienia się sposób użytkowania obiektu.

Przeczytaj również: Jakie przewody do bramy i furtki - Jak uniknąć błędów w instalacji?

Gdy rozsądniejszy jest osobny punkt zasilania

Czasem problemem nie jest sama odległość, ale przyszła eksploatacja. Jeśli nowe pomieszczenie będzie używane niezależnie, albo ma pracować na innych parametrach niż główny budynek, osobny punkt zasilania daje większy porządek i mniej sporów. Widziałem takie sytuacje przy budynkach gospodarczych, małych biurach przy domu i lokalach przeznaczonych na wynajem. To nie zawsze jest tańsze na starcie, ale zwykle upraszcza późniejsze rozliczenia i serwis.

Dokumenty i uzgodnienia, które najczęściej wracają w praktyce

Choć szczegóły różnią się między operatorami, pewien zestaw dokumentów powtarza się bardzo często. Warto go skompletować zawczasu, bo braki najczęściej blokują cały harmonogram.

  • Wniosek o warunki przyłączenia albo o ich zmianę, jeśli parametry instalacji mają się zmienić.
  • Plan sytuacyjny na aktualnej mapie zasadniczej lub jednostkowej, pokazujący przebieg odcinka i miejsce włączenia.
  • Tytuł prawny do nieruchomości lub upoważnienie do działania w imieniu właściciela.
  • Projekt lub szkic techniczny przygotowany przez osobę z odpowiednimi uprawnieniami, zwłaszcza gdy zmienia się układ instalacji.
  • Uzgodnienia z właścicielami sąsiednich działek, jeśli trasa ma przechodzić przez cudzy grunt.
  • Protokoły odbioru i pomiarów po wykonaniu robót, bo bez nich operator może nie uruchomić dostawy albo nie odebrać przyłącza.

W kanalizacji i wodociągach ważna jest jeszcze jedna rzecz: przedsiębiorstwo nie powinno uzależniać odbioru przyłącza od pozwolenia na budowę albo zgłoszenia, jeżeli przepisy budowlane rzeczywiście ich nie wymagają. To praktyczny szczegół, który potrafi oszczędzić kilka tygodni biegania po urzędach.

W gazie dokumentacja jest zwykle bardziej rygorystyczna. Projekt trzeba uzgodnić z operatorem w zakresie rozwiązań technicznych, a sama instalacja musi spełniać wymagania bezpieczeństwa i eksploatacji. Dla inwestora oznacza to jedno: tu naprawdę nie warto improvizować wykonaniem „na oko”.

Najczęstsze błędy, które opóźniają uruchomienie instalacji

Większość opóźnień wynika z powtarzalnych pomyłek. Dobra wiadomość jest taka, że można je ograniczyć już na etapie planowania.

  • Założenie, że istniejące przyłącze zawsze wystarczy. To najczęstszy błąd przy modernizacji domu.
  • Brak sprawdzenia mocy albo średnicy. W prądzie kończy się to przeciążeniem, a w wodzie i kanalizacji słabym działaniem instalacji.
  • Pominięcie granicy własności. Jeśli nie wiadomo, gdzie kończy się sieć operatora, łatwo wejść w cudzy zakres odpowiedzialności.
  • Zbyt późne włączenie projektanta lub wykonawcy. Poprawianie trasy po ułożeniu tynków albo kostki brukowej jest zawsze droższe niż wcześniejsze uzgodnienie.
  • Brak odbioru technicznego. Nawet dobrze wykonana instalacja może nie ruszyć bez protokołów i potwierdzeń od operatora.
  • Pomijanie warunków lokalnych. To, co przeszło w jednej gminie lub u jednego operatora, nie musi być akceptowane w drugim.

W praktyce najlepiej działa prosty schemat: najpierw operator, potem projekt, dopiero później wykonawca. Odwrócenie tej kolejności zwykle kończy się poprawkami albo nerwowym szukaniem „legalizacji” już gotowych robót.

Jak zamknąć temat bez kosztownych poprawek

Jeżeli planujesz zmianę instalacji w domu albo na działce, zacznij od jednego konkretnego pytania: czy to jeszcze rozbudowa po stronie użytkownika, czy już ingerencja w parametry przyłącza. Od tej odpowiedzi zależą formalności, koszt i zakres projektu. Przy prądzie najważniejsza jest moc, przy wodzie i kanalizacji parametry hydrauliczne, a przy gazie bezpieczeństwo i odbiór przez operatora.

Najrozsądniej jest traktować całą operację jako mały projekt techniczny, a nie tylko robótki instalacyjne. Kto robi to w tej kolejności, zwykle kończy szybciej, taniej i bez konieczności wracania do świeżo wykończonych ścian czy nawierzchni.

FAQ - Najczęstsze pytania

Zazwyczaj budowa przyłączy nie wymaga pozwolenia, a jedynie zgłoszenia lub sporządzenia planu sytuacyjnego. W przypadku rozbudowy instalacji wewnętrznej formalności są jeszcze mniejsze, o ile nie zmieniają się parametry zewnętrzne przyłącza.

Należy złożyć wniosek o określenie warunków przyłączenia do operatora sieci. Potrzebny będzie dokument potwierdzający tytuł prawny do nieruchomości oraz plan sytuacyjny określający lokalizację obiektu względem istniejącej sieci.

Koszt budowy odcinka od sieci do granicy działki oraz opłatę przyłączeniową pokrywa zazwyczaj inwestor. Dokładne zasady finansowania zależą od umowy z konkretnym operatorem oraz rodzaju medium, czyli prądu, wody lub gazu.

Dla budynków jednorodzinnych przedsiębiorstwo wodociągowo-kanalizacyjne ma 21 dni na wydanie warunków technicznych od momentu złożenia kompletnego wniosku. W bardziej skomplikowanych przypadkach termin ten może zostać wydłużony do 45 dni.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Kornel Michalski

Kornel Michalski

Nazywam się Kornel Michalski i od wielu lat zajmuję się tematyką budowy, remontów oraz projektowania domów. Posiadam doświadczenie w analizowaniu rynku oraz tworzeniu treści, które pomagają czytelnikom zrozumieć złożoność procesów związanych z budownictwem. Moja specjalizacja obejmuje nie tylko najnowsze trendy w architekturze, ale również praktyczne aspekty remontów, co pozwala mi dostarczać wartościowe informacje na temat efektywnych rozwiązań i innowacyjnych materiałów. Stawiam na prostotę i klarowność w przekazywaniu wiedzy, dzięki czemu skomplikowane zagadnienia stają się zrozumiałe dla każdego. Moim celem jest zapewnienie rzetelnych, aktualnych i obiektywnych informacji, które wspierają czytelników w podejmowaniu świadomych decyzji dotyczących ich domów. Wierzę, że dobrze zaprojektowana przestrzeń życiowa może znacząco wpłynąć na komfort i jakość życia, dlatego z pasją dzielę się moimi spostrzeżeniami i doświadczeniami w tej dziedzinie.
