Tani dom parterowy - Buduj mądrze, oszczędzaj realnie

Nowoczesny, tani w budowie dom parterowy z szarym dachem i białymi ścianami. Przed wejściem numer 3 i stylowe krzewy.

Napisano przez

Maksymilian Malinowski

Opublikowano

26 lut 2026

Spis treści

Dom parterowy tani w budowie nie zaczyna się od promocji materiałów, tylko od prostego projektu i dobrego rozpoznania formalności. W tym tekście pokazuję, co naprawdę obniża koszt parterówki, jakie dokumenty trzeba sprawdzić przed startem i gdzie najczęściej uciekają pieniądze, choć na papierze wszystko wyglądało rozsądnie. Dla osoby planującej budowę w Polsce to ważne, bo kilka decyzji podjętych na początku potrafi zmienić budżet o dziesiątki tysięcy złotych.

Największe oszczędności daje prosty projekt i czyste formalności

  • Najtańsza parterówka to zwykle zwarta bryła z prostym dachem i małą liczbą załamań.
  • W Polsce kluczowe są MPZP albo WZ, a dopiero potem wybór między pozwoleniem a zgłoszeniem.
  • W uproszczonej procedurze dla domu do 70 m² chodzi o powierzchnię zabudowy, nie użytkową.
  • W budżecie trzeba doliczyć projekt, mapy, geotechnikę, geodetę i przyłącza.
  • Parterówka bywa wygodniejsza, ale nie zawsze tańsza w przeliczeniu na metr niż dom z poddaszem.

Co naprawdę obniża koszt parterówki

Z mojego doświadczenia najważniejsza zasada brzmi prosto: im mniej skomplikowana bryła, tym mniej niespodzianek na etapie fundamentów, dachu, obróbek i robocizny. Sama parterówka ma jedną przewagę i jedną pułapkę. Przewaga to wygoda użytkowania bez schodów, pułapka to większy dach i większa powierzchnia fundamentów przypadająca na każdy metr użytkowy.

Element Tańszy wariant Droższy wariant Dlaczego to ma znaczenie
Bryła Zwarta, prostokątna Rozczłonkowana, z wykuszami i załamaniami Każdy narożnik to więcej robocizny, izolacji i detali do dopilnowania
Dach Dwuspadowy Wielospadowy, z lukarnami Komplikacje na dachu szybko podbijają koszt i wydłużają budowę
Instalacje Jeden trzon mokry, kuchnia i łazienka blisko siebie Rozrzucone pomieszczenia techniczne Krótsze instalacje to mniej materiału, mniej pracy i mniejsze ryzyko błędów
Garaż Osobno albo później W bryle od razu Garaż zwiększa powierzchnię, fundamenty i koszt dachu
Przeszklenia Umiarkowane, dobrze rozplanowane Duże narożne i systemy przesuwne Stolarka i montaż potrafią bardzo mocno podnieść budżet
Standard startowy Ekonomiczny, ale solidny Premium od pierwszego dnia Najwięcej kosztują elementy, których nie da się później łatwo poprawić

Dlatego, gdy ktoś pyta mnie o tani dom parterowy, odpowiadam bez owijania: nie zaczynaj od metrażu, tylko od geometrii domu. Gdy układ jest już prosty, dopiero ma sens przejście do formalności, bo to one decydują, czy inwestycja ruszy płynnie, czy utknie na starcie.

Formalności, które trzeba sprawdzić jeszcze przed projektem

Formalności w budowie domu jednorodzinnego w Polsce są mniej straszne niż brzmią, ale mają jedną cechę: jeśli zignorujesz plan miejscowy, warunki zabudowy albo odległości od granicy działki, oszczędność znika jeszcze zanim pojawi się koparka. Ja zawsze zaczynam od działki, bo to ona dyktuje, czy budujesz na zgłoszenie, czy na pozwolenie, i czy tani projekt w ogóle ma szansę przejść bez korekt.

Etap Co sprawdzasz Orientacyjny koszt urzędowy Co to oznacza w praktyce
MPZP albo WZ Czy działka ma miejscowy plan, a jeśli nie, czy potrzebujesz decyzji o warunkach zabudowy 0 zł przy zwykłym domu mieszkalnym, a przy WZ w innych przypadkach 598 zł Bez zgodności z planem albo WZ projekt może się zatrzymać jeszcze przed budową
Tryb inwestycji Czy mieścisz się w uproszczonej procedurze, czy potrzebujesz standardowego pozwolenia 0 zł dla domu jednorodzinnego używanego wyłącznie mieszkaniowo To wpływa na terminy, liczbę dokumentów i zakres nadzoru
Dom do 70 m² Czy projekt ma powierzchnię zabudowy do 70 m², jest wolnostojący i mieści się na działce 0 zł W uproszczonym trybie możesz ominąć część formalności, ale warunki są konkretne
Dokumentacja projektowa Projekt, adaptacja, mapa, geotechnika, załączniki Zwykle 8 000-25 000 zł To nie jest koszt „papierologii”, tylko realny budżet wejścia na budowę

Jak podaje GUNB, w uproszczonej procedurze chodzi o dom jednorodzinny o powierzchni zabudowy do 70 m², budowany na własne potrzeby, bez kierownika budowy i bez dziennika budowy. To ważne rozróżnienie, bo wielu inwestorów myli powierzchnię zabudowy z użytkową i planuje za mało albo za dużo.

Zgodnie z gov.pl, dla domu jednorodzinnego używanego wyłącznie mieszkaniowo opłata skarbowa za pozwolenie na budowę wynosi 0 zł. Jeśli jednak część budynku ma służyć działalności gospodarczej, pojawia się opłata 1 zł za każdy m² powierzchni użytkowej, maksymalnie 539 zł.

W praktyce warto też pamiętać o odległościach od granicy działki. Standardowo budynek sytuuję się 4 m od granicy, gdy ściana ma okna lub drzwi, i 3 m, gdy ich nie ma. Przy węższych działkach albo w układzie przewidzianym planem miejscowym możliwe są wyjątki, ale właśnie one często przesądzają o tym, czy projekt będzie tani, czy wymusi kosztowne przeróbki. Kiedy formalny grunt jest już sprawdzony, dopiero wtedy opłaca się usiąść do samego układu domu.

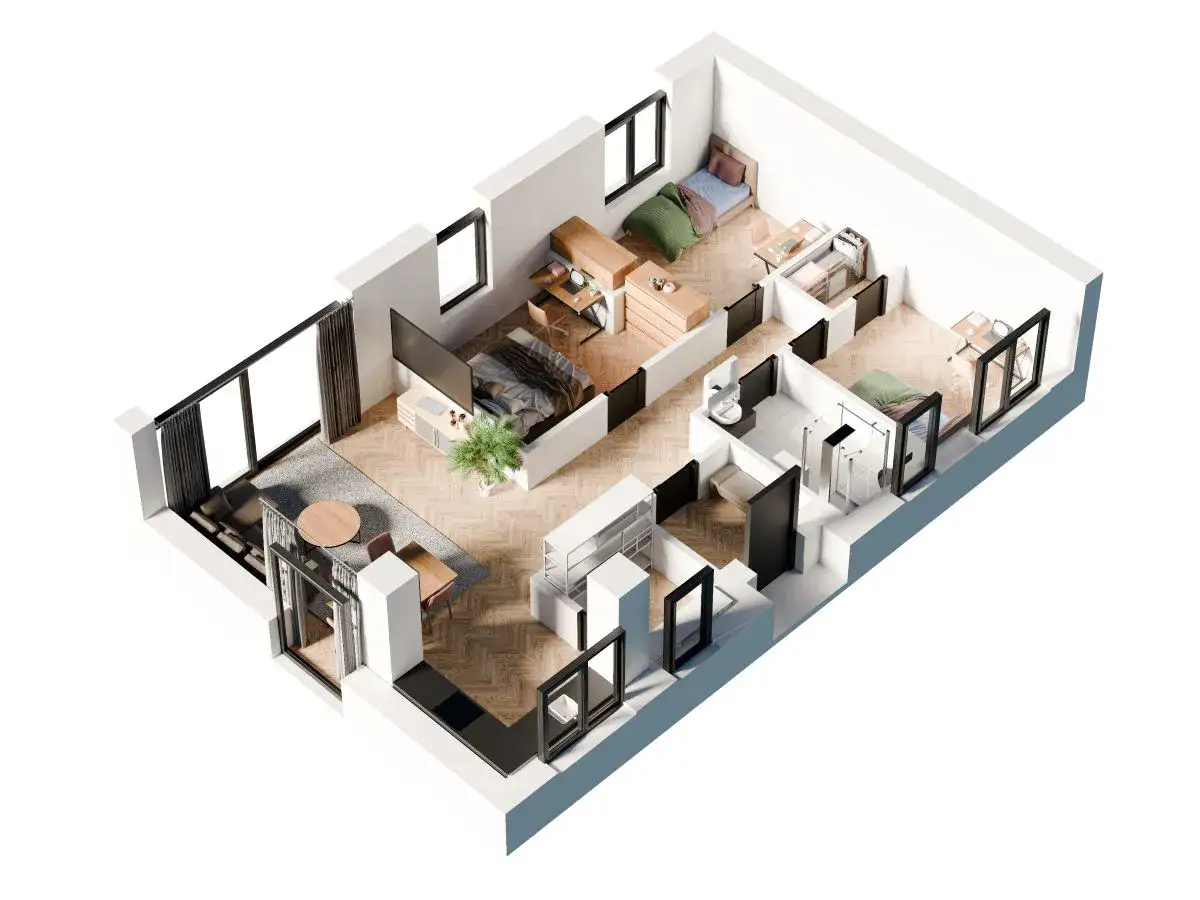

Wizualizacja wnętrza domu parterowego w budowie. Widać salon, dwie sypialnie, łazienkę i kuchnię. Tani dom parterowy w budowie, funkcjonalny układ.

Jak zaprojektować tani dom parterowy bez wpadek

W tanim projekcie nie chodzi o rezygnację z komfortu, tylko o usunięcie wszystkiego, co niepotrzebnie wydłuża fundament, dach i instalacje. Najbardziej lubię rozwiązania, w których strefa dzienna i nocna są czytelne, a wszystkie mokre pomieszczenia siedzą blisko siebie, bo to ogranicza długość rur i upraszcza wentylację.

  • Rzut zbliżony do prostokąta - mniej narożników to prostsza konstrukcja, łatwiejsze ocieplenie i mniej detali do wykończenia.
  • Dwuspadowy dach - zwykle tańszy od wielospadowego i znacznie mniej kłopotliwy na etapie wykonania.
  • Jeden trzon instalacyjny - kuchnia, łazienka i pralnia blisko siebie zmniejszają koszty instalacji.
  • Bez garażu w bryle - przy napiętym budżecie lepiej rozważyć wiatę albo garaż wolnostojący w późniejszym etapie.
  • Umiarkowane przeszklenia - duże okna wyglądają dobrze, ale potrafią wyraźnie podnieść cenę stolarki i montażu.
  • Przemyślane usytuowanie na działce - standardowe odległości od granic mogą wymusić korektę układu, a korekta prawie zawsze kosztuje.

Na wąskiej działce szczególnie łatwo przepalić budżet na wymuszonych przesunięciach bryły. Przepisy dopuszczają w niektórych przypadkach zejście do 1,5 m od granicy albo nawet sytuowanie budynku przy granicy, ale tylko wtedy, gdy lokalne warunki i plan miejscowy na to pozwalają. To właśnie dlatego tani projekt nie jest tylko kwestią estetyki, ale też dopasowania do konkretnej działki. Gdy to jest policzone, można już przejść do najważniejszego pytania: ile to naprawdę kosztuje.

Ile to naprawdę kosztuje w 2026 roku

Najczęściej spotykam się z pytaniem, ile taka inwestycja kosztuje naprawdę. Odpowiedź jest mniej wygodna niż internetowe hasła, bo sama parterówka może być tania albo wyraźnie droższa od domu z poddaszem użytkowym, zależnie od dachu, fundamentów i standardu wykończenia. Przy prostym projekcie i rozsądnym standardzie widełki w 2026 roku wyglądają mniej więcej tak:

Zakres Orientacyjny koszt Co zwykle obejmuje
Gotowy projekt domu 3 500-8 000 zł Zakup dokumentacji bazowej
Adaptacja projektu 3 500-6 000 zł Dopasowanie do działki i wymaganych warunków formalnych
Mapa do celów projektowych 400-2 500 zł Podkład geodezyjny pod projekt
Badania geotechniczne 1 000-3 500 zł Ocena gruntu i warunków posadowienia
Geodeta 1 500-3 500 zł Wytyczenie budynku i inwentaryzacja powykonawcza
Formalności urzędowe 0-598 zł W zależności od trybu i statusu wnioskodawcy

Do tego dochodzi sama budowa. Dla prostej parterówki w ekonomicznym standardzie przyjmuję dziś orientacyjnie takie widełki:

Metraż Stan surowy otwarty Stan deweloperski Pod klucz
70 m² 175 000-245 000 zł 315 000-455 000 zł 420 000-595 000 zł
100 m² 250 000-350 000 zł 450 000-650 000 zł 600 000-850 000 zł

To są widełki dla prostych założeń, bez luksusowych materiałów i bez trudnej działki. W praktyce dom parterowy może być mniej opłacalny w przeliczeniu na metr niż kompaktowy dom z poddaszem użytkowym, bo dach i fundamenty rozkładają się na jedną kondygnację. Jeśli chcesz trzymać budżet, nie wolno jednak patrzeć tylko na samą budowę. Największe zaskoczenia często pojawiają się gdzie indziej.

Najczęstsze koszty, o których inwestorzy zapominają

To właśnie tutaj budżet najczęściej pęka. Sam stan budynku to jedno, ale działka i zaplecze inwestycji potrafią dołożyć kwotę, której na początku nikt nie wkładał do kalkulacji. Gdy planuję kosztorys, od razu wpisuję pozycje poboczne, bo one wcale nie są poboczne dla portfela.

  • Przyłącza mediów - zwykle 15 000-50 000 zł, zależnie od odległości od sieci i warunków technicznych.
  • Ogrodzenie, podjazd i utwardzenie terenu - często 20 000-60 000 zł, a przy większej działce jeszcze więcej.
  • Niwelacja terenu i wywóz ziemi - orientacyjnie 3 000-15 000 zł, zwłaszcza gdy działka wymaga porządnego przygotowania.
  • Projekt zmian w trakcie budowy - kilka tysięcy złotych, jeśli inwestor zaczyna poprawiać układ po starcie prac.
  • Kierownik budowy - przy standardowej procedurze lub z własnego wyboru zwykle 5 000-15 000 zł.
  • Rezerwa budżetowa - najlepiej 10-15% całej inwestycji, bo bez niej nawet mała zmiana staje się problemem.

Przy domu do 70 m² część tych kosztów formalnych odpada, ale przyłącza, przygotowanie terenu i zagospodarowanie działki zostają. To dlatego tak wiele tanich projektów staje się drogich dopiero po wejściu ekipy na plac budowy. Jeśli chcesz utrzymać kontrolę, potrzebujesz nie tylko dobrego projektu, ale też prostych zasad zarządzania budżetem.

Jak pilnować budżetu, żeby oszczędność nie zniknęła na budowie

Jeśli ktoś pyta mnie, gdzie najłatwiej wygrać pieniądze, odpowiadam: na etapie decyzji, nie na etapie gaszenia pożarów. Metoda gospodarcza, własne zakupy czy negocjacje z wykonawcami mają sens tylko wtedy, gdy całość jest dobrze uporządkowana. W przeciwnym razie oszczędność na jednej pozycji znika w poprawkach na trzech kolejnych.

  1. Policz cały koszt inwestycji - działka, formalności, projekt, budowa, przyłącza i wykończenie to jedna całość.
  2. Zostaw rezerwę 10-15% - nie traktuj jej jako pieniądzy „na później”, tylko jako bufor bezpieczeństwa.
  3. Domknij projekt przed wycenami - zmiany w trakcie budowy są jedną z najdroższych rzeczy, jakie można sobie zafundować.
  4. Porównaj minimum trzy oferty na fundament, dach i stolarkę, bo to trzy obszary, gdzie różnice potrafią być naprawdę duże.
  5. Nie oszczędzaj na izolacji i szczelności - to nie są ozdobniki, tylko elementy, które później decydują o kosztach użytkowania.
  6. Buduj prosto, a nie „tanio na oko” - najdroższe są poprawki, nie brak ozdobników.

W praktyce najlepiej działa model, w którym najpierw zamykam formalności i układ działki, potem prostuję bryłę domu, a dopiero na końcu wybieram standard wykończenia. To porządkuje wydatki i zmniejsza ryzyko, że budżet rozsypie się przez jedną pozornie małą decyzję. Taki układ prowadzi też do prostszego finału inwestycji, który zwykle broni portfela najlepiej.

Najprostszy wariant, który zwykle broni budżetu

Jeśli miałbym wybrać jeden model działania, postawiłbym na małą, zwartą parterówkę, działkę zgodną z MPZP albo z czytelnymi warunkami zabudowy i projekt, który nie wymaga później korekt przy każdym kosztorysie. To nie jest najbardziej efektowna droga, ale zwykle najlepiej chroni portfel.

  • Najpierw sprawdzam plan dla działki, potem układ domu.
  • Najpierw upraszczam bryłę i dach, potem wybieram materiały.
  • Najpierw liczę formalności i przyłącza, potem decyduję o standardzie wykończenia.

Właśnie na tym polega rozsądna oszczędność: nie na szukaniu najtańszej ekipy za wszelką cenę, tylko na takim ustawieniu inwestycji, żeby każdy kolejny wydatek był przewidywalny. To najkrótsza droga do domu, który jest i niedrogi, i możliwy do zbudowania bez nerwowych niespodzianek.

FAQ - Najczęstsze pytania

Największe oszczędności daje prosty projekt z zwartą bryłą, dwuspadowym dachem oraz optymalnym układem instalacji (jeden trzon mokry). Unikaj skomplikowanych kształtów, lukarn i rozrzuconych pomieszczeń technicznych, które podnoszą koszty robocizny i materiałów.

Sprawdź Miejscowy Plan Zagospodarowania Przestrzennego (MPZP) lub uzyskaj Warunki Zabudowy (WZ). Zweryfikuj, czy projekt kwalifikuje się do uproszczonej procedury (np. dom do 70 m² powierzchni zabudowy). To podstawa płynnej inwestycji bez niespodzianek.

Inwestorzy często zapominają o kosztach przyłączy mediów (15-50 tys. zł), ogrodzenia i utwardzenia terenu (20-60 tys. zł), niwelacji działki oraz konieczności posiadania rezerwy budżetowej (10-15% całości). Te wydatki potrafią znacząco zwiększyć budżet.

Nie zawsze. Choć jest wygodniejszy, dom parterowy ma większą powierzchnię dachu i fundamentów w przeliczeniu na metr użytkowy, co może podnieść koszt. Prosty projekt i zwarta bryła są kluczem do realnych oszczędności, a nie sam typ domu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

dom parterowy tani w budowie jak zbudować tani dom parterowy koszt budowy taniego domu parterowego projekt taniego domu parterowego

Udostępnij artykuł

Maksymilian Malinowski

Maksymilian Malinowski

Jestem Maksymilian Malinowski, specjalizującym się w analizie branży budowlanej oraz projektowaniu domów. Od ponad dziesięciu lat zajmuję się tematyką budowy, remontów i architektury, co pozwoliło mi zdobyć dogłębną wiedzę na temat najnowszych trendów i technologii w tej dziedzinie. Moim celem jest dostarczanie czytelnikom rzetelnych i przystępnych informacji, które ułatwiają podejmowanie świadomych decyzji dotyczących inwestycji w nieruchomości. W mojej pracy stawiam na obiektywizm i fakt-checking, co pozwala mi na przedstawienie skomplikowanych zagadnień w sposób zrozumiały i przystępny. Zawsze dążę do tego, aby moje artykuły były aktualne i odpowiadały na realne potrzeby moich czytelników. Wierzę, że dobrze zaprojektowany dom to nie tylko estetyka, ale również funkcjonalność i komfort, dlatego z pasją dzielę się moimi spostrzeżeniami oraz doświadczeniem w tej fascynującej dziedzinie.
