Przy budowie domu największe znaczenie ma nie tylko sam projekt, ale też sposób prowadzenia robót. Gdy etapy są ułożone logicznie, łatwiej trzymać budżet, pilnować ekip i uniknąć poprawek, które potrafią zjadać tygodnie. To właśnie kolejność prac na budowie decyduje, czy fundamenty, dach, instalacje i wykończenie złożą się w spójny proces, czy w serię kosztownych przestojów.
Najkrótsza wersja procesu budowy domu
- Najpierw formalności i przygotowanie placu, potem dopiero roboty ziemne i fundamenty.
- Stan zero obejmuje to, co pod ziemią i na styku z gruntem, więc każdy błąd w izolacjach wraca później jak bumerang.
- Stan surowy otwarty i zamknięty prowadzą od konstrukcji do budynku, który można bezpiecznie chronić przed pogodą.
- Instalacje, tynki i wylewki muszą wejść w odpowiednim porządku, bo później naprawa oznacza kucie i dodatkowe koszty.
- Wykończenie ma sens dopiero po wyschnięciu przegród i ustabilizowaniu wilgotności.
- W typowym domu jednorodzinnym cały proces od startu do zamieszkania zwykle trwa około 12-18 miesięcy.

Jak wygląda logiczny układ etapów budowy domu
Najprościej patrzeć na budowę jak na łańcuch zależności. Jeden etap przygotowuje następny, a skrócenie kolejności prawie zawsze kończy się poprawkami albo przestojem. W praktyce rozpisuję proces na kilka wyraźnych odcinków, bo wtedy łatwiej kontrolować wykonawców i rozliczać zakresy.
| Etap | Co obejmuje | Orientacyjny czas |
|---|---|---|
| Formalności i przygotowanie | projekt, decyzje administracyjne, kierownik budowy, geodeta, organizacja placu | 1-2 miesiące |
| Stan zero | roboty ziemne, fundamenty, izolacje, przyłącza podziemne | 3-5 tygodni |
| Stan surowy otwarty | ściany, stropy, schody, konstrukcja dachu | 2-3 miesiące |
| Stan surowy zamknięty | dach, okna, drzwi zewnętrzne | 1-2 miesiące |
| Instalacje i roboty mokre | elektryka, wod-kan, CO, tynki, wylewki | 2-4 miesiące |
| Wykończenie i odbiory | malowanie, podłogi, biały montaż, odbiory końcowe | 1-2 miesiące |
Te widełki są orientacyjne, ale pokazują ważną rzecz: najwięcej czasu zjada nie sam mur, tylko wszystko, co dzieje się przed zamknięciem budynku i po wykonaniu robót mokrych. Zanim przejdę do fundamentów, trzeba jeszcze dopiąć przygotowanie inwestycji, bo to tam najczęściej rodzą się późniejsze opóźnienia.
Co trzeba przygotować, zanim wjedzie koparka

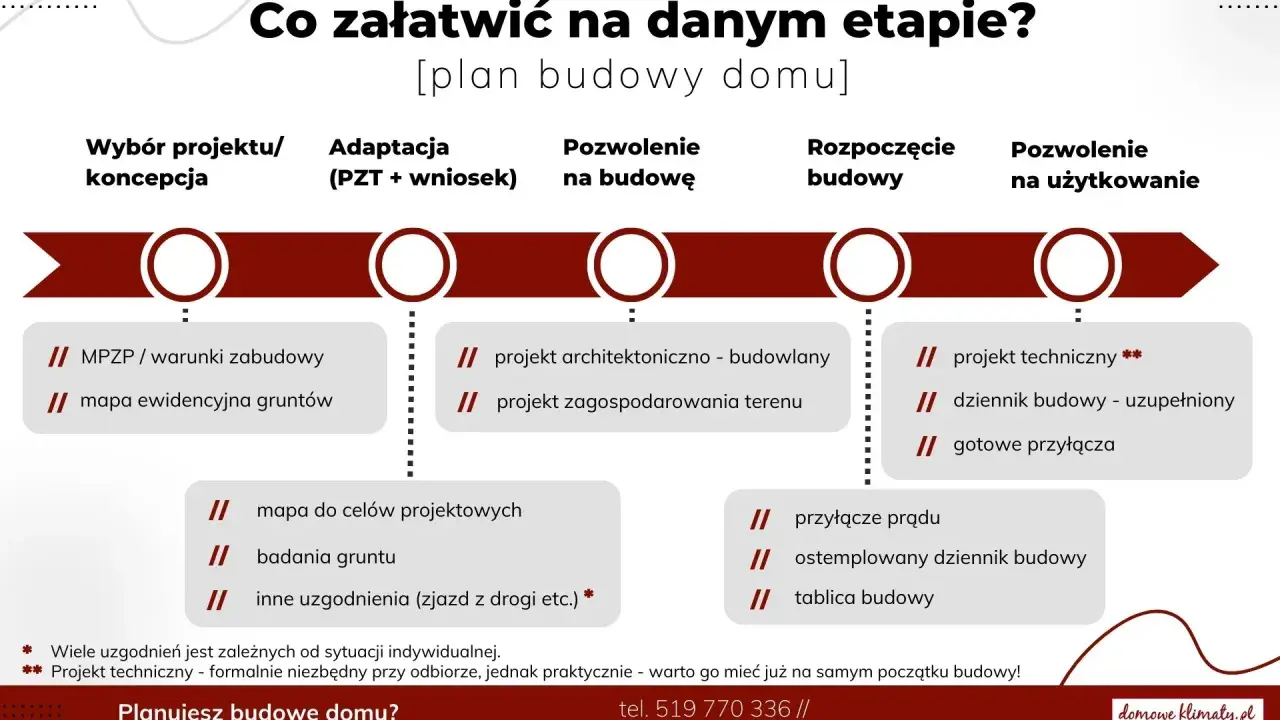

Ja zawsze zaczynam od uporządkowania spraw, których nie widać na zdjęciach z budowy, a które decydują o tym, czy prace ruszą bez nerwów. Chodzi o projekt, dokumenty, wytyczenie budynku i logistykę placu. Bez tego nawet najlepsza ekipa będzie czekać, a czekanie kosztuje więcej niż dobrze policzony harmonogram.
- Projekt i uzgodnienia muszą być dopięte przed pierwszymi robotami, bo zmiany w trakcie budowy są najdroższe.
- Wytyczenie geodezyjne pokazuje dokładnie, gdzie stoi budynek i skąd liczy się poziom zero.
- Organizacja placu budowy obejmuje dojazd, miejsce składowania materiałów, ogrodzenie, zaplecze socjalne i dostęp do prądu oraz wody.
- Wykonawcy z długim terminem dostawy, na przykład od stolarki albo prefabrykowanych elementów dachu, powinni być zamówieni wcześniej niż sama ekipa murarska.
- Jeden harmonogram dla wszystkich jest ważniejszy niż kilka luźnych ustaleń telefonicznych, bo na budowie każdy dzień opóźnienia rozchodzi się na kolejne branże.
Przy dobrym przygotowaniu koparka wjeżdża w teren po to, żeby rzeczywiście zacząć budowę, a nie nadrabiać braki organizacyjne. Kiedy ten etap jest zamknięty, można przejść do fundamentów, czyli do części, której nie da się później sensownie poprawić bez dużych kosztów.
Dlaczego stan zero decyduje o reszcie inwestycji

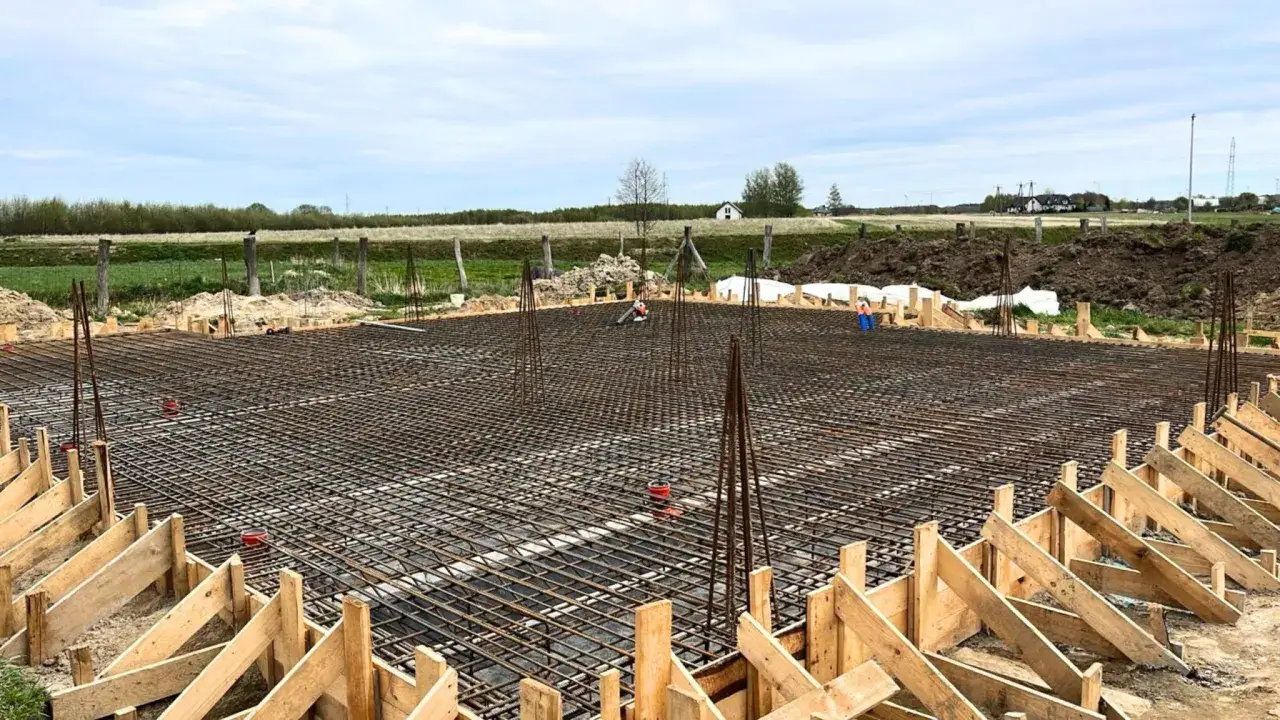

Stan zero to fundament całej inwestycji, dosłownie i w przenośni. Wchodzą tu wykopy, zbrojenie, ławy albo płyta fundamentowa, ściany fundamentowe, izolacje przeciwwilgociowe i termiczne, a także elementy instalacji prowadzone pod posadzką. Jeżeli coś pójdzie nie tak na tym poziomie, problem potrafi wrócić po miesiącach, gdy dom jest już częściowo wykończony.- Wykop i przygotowanie podłoża muszą odpowiadać warunkom gruntowym, a nie tylko wymiarom z projektu.
- Zbrojenie i betonowanie wymagają kontroli, bo od nich zależy nośność i trwałość fundamentów.
- Izolacja przeciwwilgociowa chroni ściany przed podciąganiem wilgoci z gruntu.
- Izolacja termiczna ogranicza straty ciepła przez strefę przyziemia.
- Przepusty i instalacje podziemne trzeba zaplanować wcześniej, bo późniejsze poprawki są kłopotliwe i brudne.
W tym miejscu często pojawia się też pojęcie przerwy technologicznej, czyli czasu potrzebnego materiałom na związanie i wyschnięcie. Tego nie da się przeskoczyć samym pośpiechem. Przy słabszym gruncie, piwnicy albo trudnych warunkach wodnych etap się wydłuża, ale to lepsze niż oszczędzanie na czasie kosztem trwałości.
Kiedy fundamenty są gotowe i dobrze zabezpieczone, dopiero wtedy ma sens wchodzenie z konstrukcją nadziemną. To prowadzi do stanu surowego, który dla inwestora bywa momentem najbardziej widocznym, ale nie zawsze najlepiej rozumianym.
Kiedy zamyka się stan surowy i co to naprawdę oznacza
Stan surowy otwarty to etap, na którym dom zaczyna mieć docelową bryłę, ale wciąż jest otwarty na pogodę. Wznosi się ściany, stropy, schody i konstrukcję dachu. Potem przychodzi stan surowy zamknięty, czyli moment, w którym budynek można skutecznie chronić przed deszczem, śniegiem i wiatrem.| Etap | Zakres robót | Po co to rozdzielać |
|---|---|---|
| Stan surowy otwarty | ściany nośne i działowe, stropy, schody, komin, więźba lub prefabrykowane wiązary | pokazuje, czy bryła i układ pomieszczeń zgadzają się z projektem |
| Stan surowy zamknięty | pokrycie dachowe, okna, drzwi zewnętrzne, obróbki blacharskie | pozwala bezpiecznie przejść do prac wewnętrznych |
To rozróżnienie ma znaczenie praktyczne, bo dopiero po zamknięciu budynku można myśleć o instalacjach i pracach mokrych bez ryzyka, że wnętrze będzie zalewane albo przewiewane przez tygodnie. W domach prefabrykowanych te etapy są krótsze, ale logika pozostaje taka sama. Najpierw konstrukcja, potem szczelność, dopiero później praca wewnątrz.
Właśnie na tym etapie wielu inwestorów chce przyspieszać, bo dom wreszcie wygląda jak dom. Ja bym jednak hamował emocje i pilnował kolejności, bo od zamknięcia bryły zależy sens wszystkich następnych prac.
Jak ułożyć instalacje, tynki i wylewki bez kolizji
W środku budynku najłatwiej o chaos, bo pracują tu różne branże, które fizycznie wchodzą sobie w drogę. Dlatego instalacje prowadzi się przed robotami wykończeniowymi, a prace mokre rozpisuje się tak, by żadna z ekip nie niszczyła efektów poprzedniej.
- Najpierw idą instalacje podtynkowe i podposadzkowe, czyli elektryka, wod-kan, wentylacja i ogrzewanie.
- Później wykonuje się próby szczelności i pomiary, bo po zakryciu przewodów i rur błędy są dużo trudniejsze do wykrycia.
- Następnie wchodzą tynki wewnętrzne, które wyrównują ściany i przygotowują je pod dalsze wykończenie.
- Po tynkach zwykle wykonuje się wylewki, czyli podkłady podłogowe, które muszą później spokojnie wyschnąć.
- Na końcu tego etapu dochodzi do domknięcia warstw zewnętrznych, na przykład ocieplenia elewacji i warstwy zbrojonej, jeśli warunki pogodowe na to pozwalają.
Warto pamiętać, że kolejność potrafi się lekko różnić zależnie od technologii i projektu instalacji. Przy ogrzewaniu podłogowym, stropach prefabrykowanych czy lekkich ściankach działowych trzeba patrzeć na konkretne rozwiązania, a nie na sztywny schemat z internetu. Jedna zasada jest jednak stała: najpierw wszystko, czego później nie będzie widać, a dopiero potem warstwy dekoracyjne.
Po zrobieniu tego etapu dom wygląda jeszcze surowo, ale jego wnętrze zaczyna działać technicznie. Gdy instalacje są sprawdzone, można przejść do wykończenia, które wymaga już większej dyscypliny, bo najmniejszy błąd bywa widoczny od razu.
Wykończenie, które nie psuje świeżych robót
Przy wykończeniu największym błędem jest pośpiech. Ściany i posadzki muszą odprowadzić wilgoć, a pomieszczenia powinny być regularnie wietrzone. Jeśli tego nie dopilnuję, później walczę z odspojeniami, pęknięciami, przebarwieniami albo problemami z podłogą. Tu naprawdę nie ma skrótu, który zawsze się opłaca.
- Osuszanie i wentylacja to pierwszy krok przed malowaniem i układaniem podłóg.
- Gruntowanie, gładzie i malowanie wykonuje się wtedy, gdy podłoże jest stabilne i suche.
- Podłogi montuje się ostrożnie, żeby nie zniszczyć ich przy kolejnych pracach.
- Drzwi wewnętrzne, listwy i zabudowy stolarskie najlepiej wchodzić po najbardziej brudnych robotach.
- Biały montaż, czyli montaż ceramiki, armatury i osprzętu sanitarnego, zostawia się na sam koniec, kiedy ryzyko zabrudzeń jest już małe.
Ja lubię też rozdzielać prace głośne, pylące i mokre. To banalne, ale bardzo skuteczne. Najpierw wszystko, co wymaga kucia i szlifowania, potem warstwy końcowe. Dzięki temu nie trzeba wracać do świeżo pomalowanych ścian tylko dlatego, że ktoś późno dociągnął przewód albo poprawiał próg.
Gdy wykończenie jest zaplanowane bez chaosu, zostaje już tylko jedna rzecz, która odróżnia sprawną budowę od nerwowej. Chodzi o kontrolę między etapami i o to, by kolejna ekipa nie wchodziła za wcześnie.
Co sprawdzam przed wejściem kolejnej ekipy, żeby nie płacić za poprawki
Najwięcej pieniędzy ucieka nie na sam materiał, ale na poprawki po źle spiętych etapach. Dlatego przed wpuszczeniem kolejnej ekipy zawsze sprawdzam kilka rzeczy: zgodność z projektem, jakość poprzedniego etapu, stan wilgotności, kompletność odbioru i gotowość frontu robót. To brzmi prosto, ale właśnie tu najczęściej gubi się budżet.
- Odbiór po każdym etapie powinien być potwierdzony, zanim zacznie się następny zakres.
- Dokumentacja zdjęciowa i pomiary pomagają wrócić do problemu, jeśli coś wyjdzie później.
- Bufor czasowy 10-15 procent daje oddech na pogodę, opóźnioną dostawę albo poprawki, które na budowie są normalne.
- Stały harmonogram lepiej działa niż ciągłe „dopasujemy się na miejscu”, bo kolejne branże muszą wiedzieć, kiedy realnie wchodzą.
- Nie warto zaczynać wykończenia za wcześnie, jeśli w budynku nadal utrzymuje się wilgoć technologiczna.
Jeżeli miałbym zostawić jedną praktyczną zasadę, to tę: na budowie bardziej opłaca się pilnować porządku między etapami niż gasić pożary po fakcie. Dobrze ustawiony harmonogram, kontrola odbiorów i cierpliwość przy pracach mokrych robią większą różnicę niż najtańsza oferta ekipy. Właśnie tak budowa domu staje się przewidywalna, zamiast zamieniać się w serię przypadkowych decyzji.
