Etap zamknięcia bryły domu to moment, w którym inwestycja zaczyna być naprawdę „osłonięta” od pogody i można sensownie planować kolejne roboty wewnątrz. To właśnie wtedy widać, czy konstrukcja, stolarka i dach zostały dobrze zgrane, a budżet nie rozjeżdża się przez niedopowiedzenia. Poniżej rozkładam ten etap na części: co obejmuje, czego jeszcze nie oznacza, ile zwykle kosztuje i na co zwrócić uwagę, żeby uniknąć kosztownych korekt.
Najważniejsze fakty o zamknięciu bryły domu
- Stan surowy zamknięty oznacza dom z zamontowaną stolarką zewnętrzną i zabezpieczonym wnętrzem, ale bez wykończenia.
- To pojęcie branżowe, a nie sztywna definicja z ustawy, więc zakres trzeba doprecyzować w umowie.
- Najczęściej wchodzi tu montaż okien, drzwi zewnętrznych i drzwi tarasowych, a czasem także okien dachowych lub bramy garażowej.
- W 2026 roku dojście do tego etapu bywa liczone orientacyjnie na około 3,7-4,5 tys. zł/m² całej powierzchni domu.
- Najwięcej problemów rodzi nie sam montaż, tylko niejasny zakres prac i zła kolejność dalszych robót.
Co naprawdę oznacza zamknięcie bryły domu

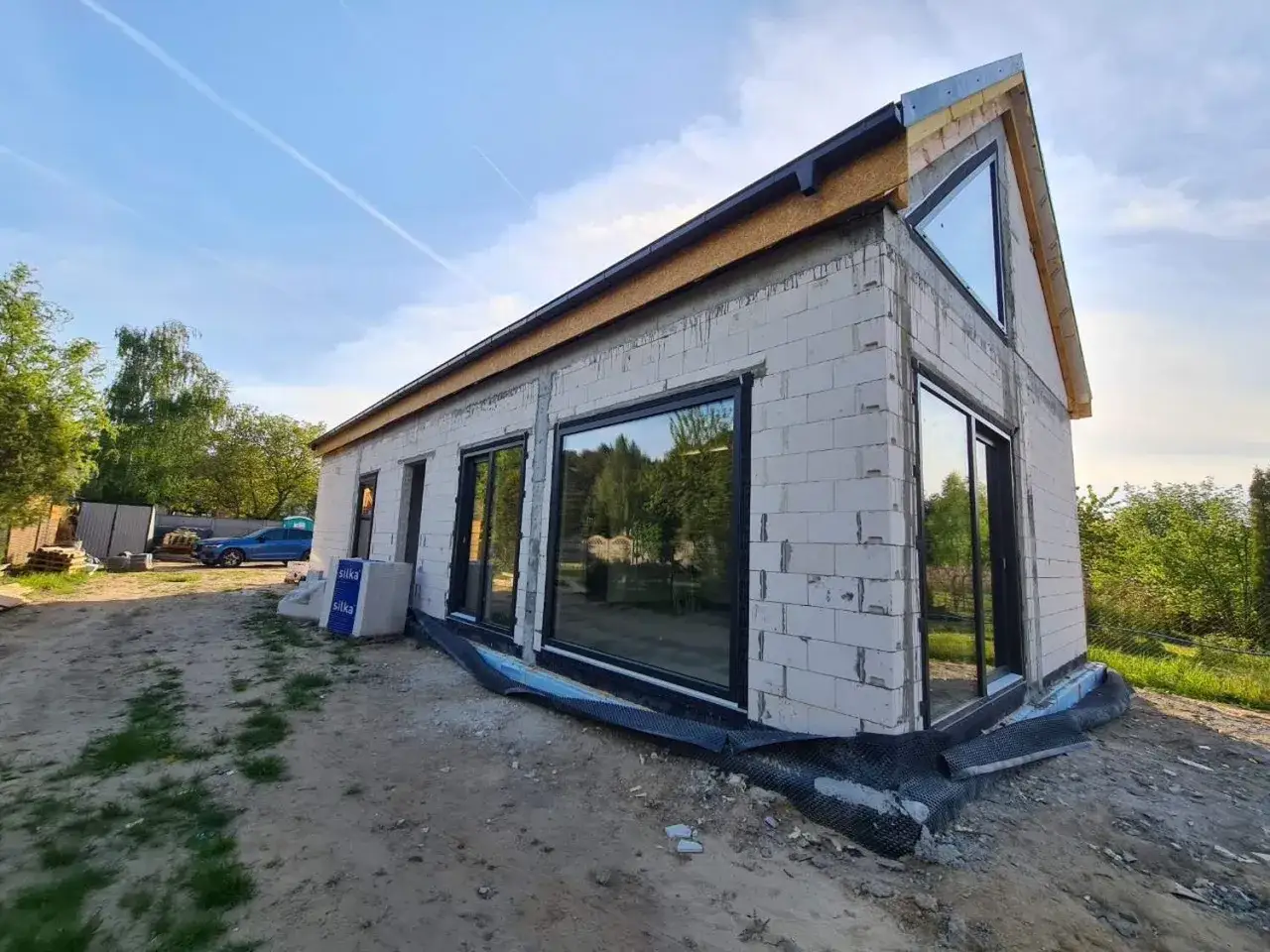

W praktyce stan surowy zamknięty to moment, w którym budynek ma już zamknięte wszystkie zewnętrzne otwory i jest chroniony przed deszczem, śniegiem oraz dostępem osób postronnych. To nie jest pojęcie precyzyjnie zapisane w przepisach, tylko termin używany w branży, dlatego jego znaczenie trzeba czytać przez pryzmat umowy, kosztorysu i standardu wykonania.
Ja patrzę na ten etap jak na wyraźną granicę między budową konstrukcji a przygotowaniem domu do instalacji i wykończenia. Do tego momentu dom jest jeszcze „otwarty” na warunki zewnętrzne, a po zamknięciu bryły można zacząć planować prace wewnętrzne bez ciągłego ryzyka, że pogoda zniszczy materiał albo opóźni ekipę.
Najprościej mówiąc, chodzi o stolarkę otworową, czyli elementy montowane w otworach budynku: okna, drzwi zewnętrzne, drzwi tarasowe lub balkonowe, a czasem także okna dachowe i bramę garażową. I właśnie w tym „czasem” najczęściej zaczynają się spory, bo różni wykonawcy rozumieją zakres nieco inaczej.
Dlatego zanim przejdę do kosztów, pokazuję dokładnie, co zwykle jest w tym etapie liczone jako standard, a co trzeba dopisać osobno.

Co zwykle wchodzi w zakres, a co jeszcze czeka na kolejny etap
Największą pułapką nie jest sam montaż, tylko założenie, że „SSZ” wszyscy rozumieją tak samo. W praktyce to lista robót, którą warto rozpisać punkt po punkcie, bo sam skrót nie chroni przed niedomówieniami.
| Element | Zwykle wchodzi w SSZ | Na co uważać |
|---|---|---|
| Okna zewnętrzne | Tak | Dopisz typ szyb, kolor, sposób otwierania i parametr Uw. |
| Drzwi zewnętrzne | Tak | Sprawdź izolacyjność, próg, okucia i klasę bezpieczeństwa. |
| Drzwi tarasowe i balkonowe | Często tak | System przesuwny wymaga dokładnych pomiarów i dobrego przygotowania progu. |
| Okna dachowe | Zależnie od projektu | Muszą pasować do pokrycia i obróbek dachowych. |
| Brama garażowa | Zależnie od umowy | Często bywa liczona osobno, więc trzeba to jasno zapisać. |
| Rolety zewnętrzne | Zwykle osobno | Przy roletach podtynkowych trzeba je zaplanować wcześniej, a nie „na końcu”. |
| Parapety zewnętrzne | Często razem z montażem | Warto ustalić, czy są częścią usługi, czy oddzielną pozycją. |
Po drugiej stronie są elementy, które zwykle nie należą do tego etapu: elewacja, ocieplenie ścian, tynki wewnętrzne, wylewki, ogrzewanie, instalacje wewnętrzne, drzwi wewnętrzne, malowanie i biały montaż. Oczywiście zdarzają się projekty lub umowy, w których zakres jest szerszy, ale wtedy trzeba to nazwać wprost, a nie zakładać „domyślnie”.
Właśnie przez te różnice warto porównać ten etap z poprzednim i następnym, bo wtedy łatwiej zobaczyć, gdzie naprawdę przebiega granica prac.
Jak ten etap wypada na tle surowego otwartego i deweloperskiego
W budowie domu najwięcej nieporozumień wynika z podobnych nazw. Dlatego zawsze rozdzielam je prostym porównaniem: stan surowy otwarty to konstrukcja bez zamknięcia otworów, stan surowy zamknięty domyka bryłę, a stan deweloperski przygotowuje wnętrze do wykończenia. Sam termin „deweloperski” też bywa używany różnie, więc w umowie trzeba precyzji, nie ogólników.| Etap | Co jest wykonane | Co jeszcze nie jest zrobione |
|---|---|---|
| Stan surowy otwarty | Fundamenty, ściany, stropy, konstrukcja dachu i zwykle pokrycie. | Brakuje stolarki zewnętrznej, więc dom jest otwarty na pogodę. |
| Stan surowy zamknięty | To samo co wyżej, plus okna, drzwi zewnętrzne i inne elementy zamykające bryłę. | Brakuje wykończenia, instalacji i prac, które tworzą standard użytkowy. |
| Stan deweloperski | Zwykle instalacje, tynki, wylewki, ocieplenie i elewacja, zależnie od standardu. | Wciąż nie ma finalnego wykończenia wnętrz, podłóg, drzwi wewnętrznych i wyposażenia. |
Różnica jest więc bardzo praktyczna: po SSO chronisz budynek głównie przed deszczem, po SSZ możesz bezpieczniej wejść z kolejnymi ekipami, a przy deweloperskim myślisz już o tym, jak dom będzie wyglądał i działał na co dzień. To ważne także przy odbiorze prac, bo każda z tych nazw bez doprecyzowania potrafi znaczyć trochę co innego.
Skoro granice są ruchome, najważniejsze staje się policzenie budżetu. I tu właśnie pojawia się najwięcej zaskoczeń.
Ile kosztuje dojście do tego etapu w 2026 roku
Według Muratora, w 2026 roku orientacyjny koszt dojścia do stanu surowego zamkniętego w standardowej technologii murowanej to około 3,7-4,5 tys. zł/m². Dla domu o powierzchni 120 m² daje to mniej więcej 444-540 tys. zł, ale traktowałbym to jako orientację, nie gotową wycenę do podpisania.Najmocniej budżet zmieniają zwykle trzy rzeczy: liczba i wielkość przeszkleń, prostota bryły oraz jakość stolarki. Im więcej dużych okien, drzwi tarasowych i nietypowych rozwiązań, tym szybciej rośnie koszt.
| Składnik | Orientacyjnie w 2026 roku | Co wpływa na cenę |
|---|---|---|
| Okna trzyszybowe | 1100-2200 zł za typowy wymiar | Wymiary, kolor, profil, izolacyjność akustyczna, przeszklenia specjalne. |
| Komplet okien dla domu 100-150 m² | 16-24 tys. zł bez montażu | Liczba okien i ich standard, a przy dużych przeszkleniach budżet rośnie szybciej. |
| Komplet z ciepłym montażem | Zwykle 21-29 tys. zł, a przy dużych przeszkleniach więcej | Rodzaj montażu, taśmy, parapety, dodatki i transport. |
| Drzwi zewnętrzne | Od około 2200 zł wzwyż | Izolacyjność, klasa bezpieczeństwa, przeszklenia, próg i osprzęt. |
| Całość dojścia do SSZ | Około 3,7-4,5 tys. zł/m² | Projekt, region, bryła, dach, garaż i standard wykonania. |
Oferteo podaje, że typowe okna trzyszybowe kosztują 1100-2200 zł za sztukę, a komplet dla domu 100-150 m² zamyka się zwykle w 16-24 tys. zł bez montażu. To dobrze pokazuje, że sama stolarka potrafi zająć zauważalną część budżetu, zanim jeszcze wejdziesz w tynki czy instalacje.
Ja zawsze zwracam uwagę na to, że oszczędność na pozorach często kończy się większym wydatkiem później. W tym etapie najważniejsze jest nie to, żeby było „tanio”, tylko żeby było szczelnie, zgodnie z projektem i bez kosztownych poprawek po montażu.
To prowadzi do kluczowego pytania: co dokładnie trzeba wpisać do umowy i sprawdzić przy odbiorze, żeby nie płacić za niedopowiedzenia?
Na co patrzeć w umowie i przy odbiorze stolarki
W praktyce najwięcej problemów widzę nie na samym montażu, tylko na etapie ustaleń. Jeżeli w umowie widnieje tylko skrót „SSZ”, a nie ma szczegółów, to później łatwo o spór o bramę garażową, rolety, parapety czy sposób uszczelnienia.
- Rozpisz dokładny zakres stolarki. Liczba okien, drzwi zewnętrznych, drzwi tarasowych, okien dachowych i ewentualnej bramy garażowej powinna być wpisana wprost.
-
Ustal parametry techniczne. Współczynnik
Uwmówi, jak ciepłe jest okno, czyli im niższy, tym lepiej dla bilansu cieplnego budynku. - Doprecyzuj montaż. Zwykły montaż i ciepły montaż to nie to samo; ten drugi lepiej chroni połączenie okna ze ścianą przed stratami ciepła i wilgocią.
- Wpisz elementy towarzyszące. Parapety, rolety zewnętrzne, obróbki i uszczelnienia często są rozliczane oddzielnie.
- Sprawdź tolerancje i wymiary. Błędy pomiarowe potrafią zatrzymać całą ekipę lub wymusić przeróbki murarskie.
- Wymagaj protokołu odbioru. W nim powinny znaleźć się uwagi o pionach, przekątnych, działaniu okuć, szczelności i ewentualnych zarysowaniach.
W budowie prywatnej takie doprecyzowanie naprawdę robi różnicę. Sam skrót nie rozwiązuje sporu, a dobrze napisana lista prac już tak. To szczególnie ważne wtedy, gdy inwestor zleca montaż kilku różnych elementów jednocześnie: okien, drzwi, rolet i bramy garażowej.
Gdy zakres jest dopięty, pozostaje jeszcze kilka typowych błędów wykonawczych, które potrafią podnieść koszt nawet przy pozornie dobrze prowadzonej budowie.
Najczęstsze błędy, które podnoszą koszt i opóźniają budowę
Najdroższe problemy zwykle nie wynikają z jednego dużego błędu, tylko z kilku drobnych niedopatrzeń zebranych w jednym czasie. Przy zamykaniu bryły domu najczęściej powtarzają się te same pomyłki.
- Zbyt ogólna umowa. Jeśli nie ma listy elementów, łatwo o spór o bramę garażową, rolety albo parapety.
- Zakup stolarki bez finalnych wymiarów. Nawet niewielka różnica w otworach potrafi wygenerować koszt przeróbek i opóźnienie dostawy.
- Oszczędzanie na montażu. Tańsza pianka bez poprawnego uszczelnienia i bez przemyślanego połączenia ze ścianą często kończy się gorszą szczelnością.
- Brak kontroli wilgoci po zamknięciu. Dom bez przewietrzania długo schnie, a to opóźnia tynki, wylewki i dalsze prace.
- Nieustalona kolejność robót. Instalacje, rolety, parapety i ocieplenie muszą się ze sobą zgrać, inaczej ktoś będzie poprawiał cudzą pracę.
- Mylenie zamkniętej bryły z gotowością do wykończenia. Sam fakt, że budynek jest „zamknięty”, nie oznacza jeszcze, że można od razu wchodzić z każdą ekipą.
Jeżeli miałbym wskazać jeden błąd szczególnie kosztowny, to byłoby nim przekonanie, że po wstawieniu okien sprawa jest zamknięta. Nie jest. Dopiero teraz trzeba dobrze prowadzić osuszanie, planowanie instalacji i ochronę świeżej stolarki przed uszkodzeniem.
Właśnie dlatego ostatni krok po zamknięciu bryły powinien być spokojny, uporządkowany i techniczny, a nie podyktowany pośpiechem.
Co zrobić od razu po zamknięciu bryły domu
Po wejściu w ten etap najlepiej działać według kolejności, a nie według presji ekip. Ja w takim momencie pilnuję trzech rzeczy: kontroli wilgoci, zgrania instalacji i zabezpieczenia stolarki, bo poprawki wykonane później są zazwyczaj droższe niż kilka dodatkowych dni organizacji.
- Odbierz okna i drzwi na protokół, najlepiej z dokumentacją zdjęciową.
- Zapewnij wietrzenie i kontrolę wilgotności, szczególnie jeśli dom ma jeszcze długo czekać na tynki.
- Ustal kolejność wejścia instalatorów, tynkarzy i ekip od wylewek.
- Zabezpiecz progi, szyby i parapety przed zabrudzeniem oraz uszkodzeniem podczas dalszych prac.
- Sprawdź, czy wszystkie przepusty i detale przy otworach są gotowe pod kolejne etapy.
Jeżeli ten etap jest dobrze opisany, dobrze odebrany i dobrze domknięty organizacyjnie, cała reszta budowy staje się po prostu bardziej przewidywalna. To właśnie tutaj najłatwiej odróżnić spokojną inwestycję od budowy, która zaczyna tracić kontrolę nad terminem i budżetem.
