Budowa domu zaczyna się dużo wcześniej niż pierwszy wjazd koparki na działkę. W tym tekście rozkładam dokumenty do budowy domu krok po kroku, pokazuję różnicę między pozwoleniem, zgłoszeniem i uproszczoną procedurą, a do tego dorzucam orientacyjne koszty, które realnie wpływają na budżet już na starcie. Jeśli chcesz przejść przez formalności bez cofania wniosków i bez niepotrzebnych opóźnień, warto uporządkować temat w dobrej kolejności.
Najpierw sprawdź ścieżkę formalną, potem kompletuj papiery
- Najpierw ustalasz, czy potrzebujesz pozwolenia na budowę, zgłoszenia czy uproszczonej procedury dla domu do 70 m².
- Bez MPZP zwykle potrzebna jest decyzja o warunkach zabudowy, a w 2026 r. trzeba też sprawdzić status planu ogólnego gminy.
- Do najważniejszych dokumentów należą: oświadczenie o prawie do dysponowania nieruchomością, mapa do celów projektowych i projekt budowlany.
- Przy pozwoleniu na budowę projekt składa się zwykle w 4 egzemplarzach, a przed startem robót trzeba zgłosić termin rozpoczęcia prac.
- Koszty urzędowe dla domu mieszkalnego są zwykle niskie, ale dokumentacja projektowa i geodezyjna to już wydatek rzędu kilku do kilkunastu tysięcy złotych.
- Po zakończeniu budowy trzeba jeszcze dopełnić formalności związanych z oddaniem obiektu do użytkowania.
Najpierw ustal, czy twój dom idzie na pozwolenie, zgłoszenie czy uproszczoną ścieżkę
W praktyce to właśnie ten krok decyduje, jakie dokumenty zbierzesz dalej. Dla typowego domu jednorodzinnego najczęściej masz trzy możliwości: klasyczne pozwolenie na budowę, zgłoszenie budowy albo uproszczoną procedurę dla domu do 70 m² zabudowy. Różnica nie dotyczy tylko papierów, ale też tempa, zakresu nadzoru i tego, czy potrzebujesz kierownika budowy oraz dziennika budowy.
Jeśli działka ma miejscowy plan zagospodarowania przestrzennego, sprawa jest prostsza. Gdy planu nie ma, zwykle wchodzi w grę decyzja o warunkach zabudowy. W 2026 r. warto to sprawdzić szczególnie uważnie, bo reforma planowania przestrzennego sprawia, że status planu ogólnego gminy może mieć realny wpływ na możliwość wydania WZ.
Dom do 70 m² to osobna historia. Taki budynek można wznosić w uproszczonej procedurze, bez pozwolenia na budowę, bez kierownika budowy i bez dziennika budowy, o ile spełnia warunki ustawowe i służy własnym potrzebom mieszkaniowym. To duże ułatwienie, ale nie działa automatycznie dla każdego małego domu, więc metraż nie może być jedynym kryterium. Kiedy już wiesz, którą ścieżką idziesz, sens ma dopiero kompletowanie dokumentów.

Dokumenty, które warto zebrać jeszcze przed złożeniem wniosku
Zanim wejdziesz do urzędu, dobrze mieć gotowy zestaw podstawowych dokumentów. To oszczędza czas, bo większość opóźnień bierze się nie z samego projektu, tylko z braków formalnych. Ja zawsze zaczynam od sprawdzenia, czy działka i planowana zabudowa w ogóle „spotykają się” z przepisami, a dopiero potem przechodzę do projektanta i geodety.
- Wypis i wyrys z MPZP albo decyzja o warunkach zabudowy, jeśli dla działki nie ma planu miejscowego.
- Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane - bez tego urząd nie ruszy dalej.

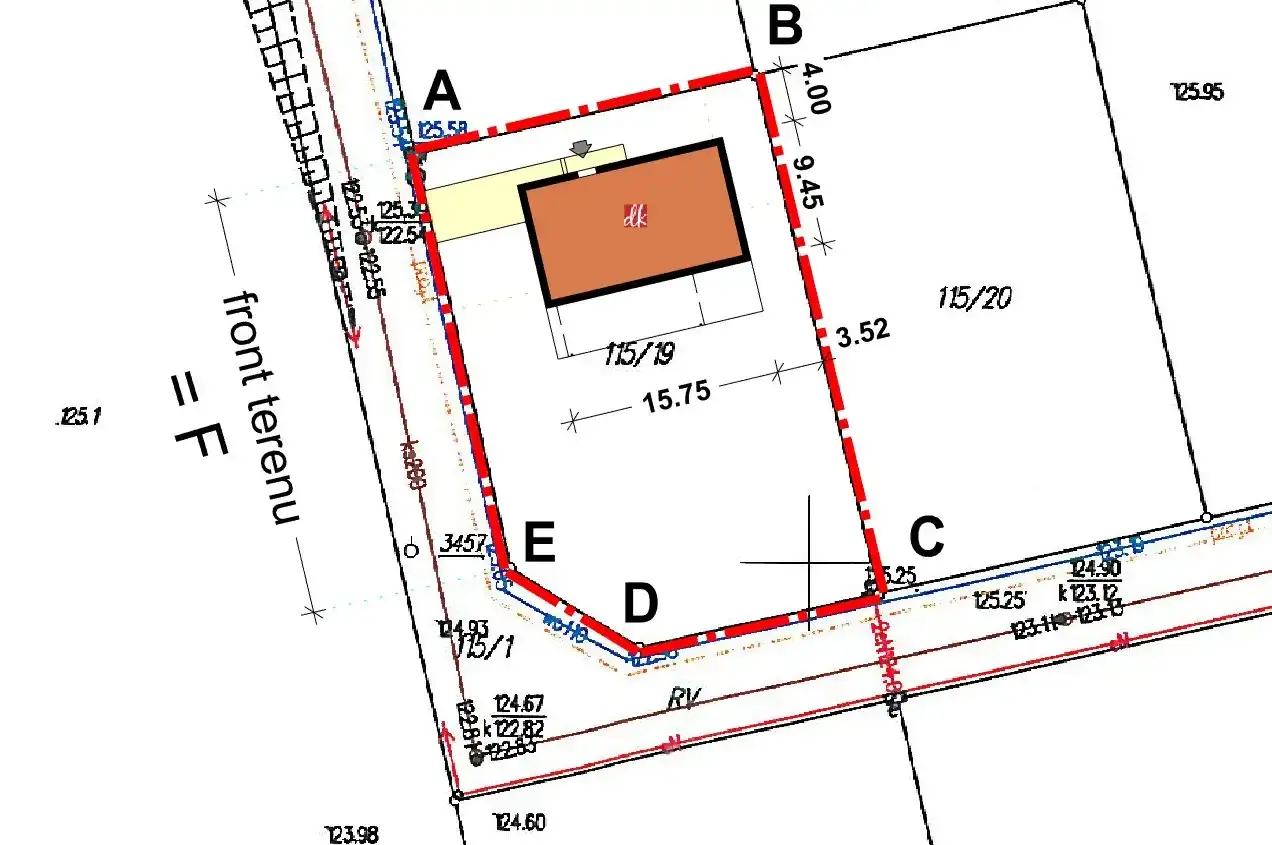

- Mapa do celów projektowych - to nie jest zwykła mapa z geoportalu, tylko geodezyjny podkład do projektu.
- Badania geotechniczne - nie zawsze obowiązkowe, ale przy słabym gruncie, wysokiej wodzie albo bardziej wymagającym domu naprawdę pomagają.
- Pełnomocnictwo - jeśli dokumenty składa ktoś inny niż inwestor.
- Uzgodnienia branżowe - na przykład dotyczące zjazdu, przyłączy lub ochrony przeciwpożarowej, jeśli dana inwestycja tego wymaga.
Najczęściej niedoceniana jest mapa do celów projektowych. Bez niej architekt nie przygotuje sensownego projektu zagospodarowania działki, a urząd szybko wychwyci, że dokumentacja jest zrobiona „na skróty”. Badania gruntu też bywają pomijane, a potem inwestor dopłaca na etapie fundamentów. Właśnie dlatego lepiej traktować te dokumenty jako inwestycję w spokój, a nie jako zbędny koszt. W kolejnym kroku wchodzimy już w to, co dokładnie trafia do urzędu.
Co trafia do wniosku o pozwolenie na budowę
Jeśli wybierasz klasyczne pozwolenie, urząd oczekuje pełniejszego pakietu. Dla domu jednorodzinnego nie chodzi o „jakiś projekt”, tylko o dokumentację przygotowaną w odpowiedniej formie i przez osobę z uprawnieniami. W papierowej wersji projekt budowlany składa się zwykle w 4 egzemplarzach, a w wersji elektronicznej - zgodnie z aktualną ścieżką urzędową.
- Wniosek o pozwolenie na budowę.
- Projekt zagospodarowania działki lub terenu.
- Projekt architektoniczno-budowlany.
- Zaświadczenie o uprawnieniach projektanta i, jeśli dotyczy, sprawdzającego projekt.
- Oświadczenie o prawie do dysponowania nieruchomością.
- Decyzja o warunkach zabudowy, jeśli działka nie ma MPZP.
- Opinie, uzgodnienia i pozwolenia szczególne, jeśli wymagają tego przepisy odrębne.
- Oświadczenie o możliwości podłączenia do istniejącej sieci ciepłowniczej, jeśli urząd tego wymaga dla konkretnej lokalizacji.
Ważna rzecz: dla samego domu mieszkalnego opłata skarbowa za pozwolenie na budowę co do zasady nie występuje. Jeśli jednak budynek ma także część użytkową, pojawia się opłata liczona od niemieszkalnej powierzchni użytkowej - 1 zł za każdy m², maksymalnie 539 zł. To detal, który wiele osób pomija przy planowaniu budżetu, zwłaszcza gdy myśli o gabinecie, warsztacie albo małym lokalu usługowym w bryle domu. Skoro już wiesz, co składasz do pozwolenia, warto zobaczyć, jak wygląda ścieżka zgłoszeniowa.
Jak wygląda zgłoszenie budowy domu i kiedy wystarczy
Zgłoszenie budowy bywa szybsze i prostsze niż pozwolenie, ale nie oznacza „mniej odpowiedzialności”. Nadal musisz mieć sensownie przygotowaną dokumentację, a urząd może wnieść sprzeciw, jeśli brakuje papierów albo inwestycja nie pasuje do planu miejscowego lub warunków zabudowy. Po złożeniu kompletnego zgłoszenia standardowo czeka się 21 dni na ewentualny sprzeciw - dopiero po tym terminie, przy milczącej zgodzie, można ruszać dalej.
W typowym zgłoszeniu przydają się przede wszystkim:
- formularz zgłoszenia budowy lub przebudowy domu jednorodzinnego,
- oświadczenie o prawie do dysponowania nieruchomością,
- informacja uzupełniająca do zgłoszenia, jeśli formularz nie mieści wszystkich danych,
- szkice i rysunki, gdy są potrzebne do opisania inwestycji,
- dodatkowe pozwolenia i uzgodnienia, jeśli działka leży w szczególnej strefie albo inwestycja tego wymaga.
Jeżeli budujesz dom do 70 m² w uproszczonej procedurze, zakres formalności jest jeszcze lżejszy: nie musisz ustanawiać kierownika budowy ani prowadzić dziennika budowy. To realnie obniża barierę wejścia, ale tylko wtedy, gdy inwestycja mieści się w warunkach ustawowych. Ja traktuję tę opcję jako sensowną dla prostych, małych domów, a nie jako uniwersalny skrót dla każdej działki. Następny temat jest dla większości inwestorów równie ważny jak same dokumenty, bo bez niego łatwo przeszacować budżet.
Ile kosztują formalności związane z budową domu
Najuczciwiej jest rozdzielić koszty urzędowe od kosztów rynkowych. Same opłaty administracyjne dla budownictwa mieszkaniowego są zwykle niewielkie, ale przygotowanie kompletnej dokumentacji już nie. W 2026 r. właśnie ten drugi koszyk najbardziej zaskakuje inwestorów.
| Element | Orientacyjny koszt | Co warto wiedzieć |
|---|---|---|
| Mapa do celów projektowych | ok. 1 500–3 000 zł, średnio ok. 2 428 zł | Cena zależy od regionu, wielkości działki i stopnia skomplikowania terenu. |
| Badania geotechniczne gruntu | ok. 700–3 000 zł | Na prostych działkach bywają traktowane jako opcjonalne, ale przy trudnym gruncie to bardzo rozsądny wydatek. |
| Gotowy projekt domu | ok. 3 500–5 500 zł | To cena samej dokumentacji, bez adaptacji do działki. |
| Adaptacja projektu i kompletna dokumentacja | ok. 6 000–20 000 zł | Tu wchodzi dopasowanie projektu do działki, zmian inwestora i wymogów urzędowych. |
| Pełnomocnictwo | 17 zł | Opłata dotyczy sytuacji, gdy sprawę prowadzi pełnomocnik spoza najbliższej rodziny. |
| Dziennik budowy | 0 zł przy wydaniu przez organ | Organ wydaje go bezpłatnie po ostatecznej decyzji o pozwoleniu na budowę. |
| Pozwolenie / zgłoszenie dla budynku mieszkalnego | 0 zł dla części mieszkalnej | Jeśli pojawia się funkcja niemieszkalna, opłata jest liczona od tej części. |
Jeśli do budowy podchodzisz szerzej, musisz jeszcze doliczyć koszt projektu indywidualnego, ewentualnych opinii specjalistycznych i opłaty za uzgodnienia. Sama „papierologia” nie wygląda groźnie na pojedynczych rachunkach, ale razem potrafi zamknąć się w kilku albo kilkunastu tysiącach złotych. To właśnie dlatego nie warto zaczynać od telefonu do ekipy, tylko od sprawdzenia pełnego budżetu formalnego. Gdy dokumenty są opłacone i złożone, zaczyna się kolejny etap, o którym wiele osób zapomina.
Po decyzji nie możesz jeszcze od razu wjechać koparką
Po uzyskaniu pozwolenia albo po skutecznym zgłoszeniu robót to nie jest moment na bezmyślne ruszenie z pracami. Przed startem budowy trzeba jeszcze zawiadomić właściwy organ nadzoru budowlanego o zamierzonym terminie rozpoczęcia robót. Do tego dochodzi oświadczenie kierownika budowy o podjęciu obowiązków, a w wielu przypadkach także dziennik budowy, który organ wydaje dopiero po ostatecznej decyzji o pozwoleniu.
W praktyce wygląda to tak:
- najpierw masz ostateczne pozwolenie albo skuteczne zgłoszenie,
- potem zgłaszasz termin rozpoczęcia robót,
- następnie kierownik budowy przejmuje formalną odpowiedzialność za prowadzenie prac,
- na koniec pilnujesz, żeby budowa nie ruszyła „na dziko”, bo to kończy się problemami przy odbiorze.
Ważny limit, o którym warto pamiętać, to 3 lata. Jeśli przez 3 lata nie rozpoczniesz budowy po ostatecznym pozwoleniu albo przerwiesz ją na ponad 3 lata, decyzja wygasa. To detal, który bywa kosztowny, gdy inwestor kupił działkę wcześniej, a potem długo czekał na finansowanie albo zmienił projekt. Po stronie formalnej oznacza to jedno: dokumenty trzeba nie tylko zdobyć, ale też wykorzystać w odpowiednim czasie. Skoro tak łatwo o opóźnienia, warto znać błędy, które najczęściej je powodują.
Najczęstsze błędy, które opóźniają start budowy
Większość problemów nie wynika z wielkiej pomyłki, tylko z kilku drobiazgów, które na starcie wydają się nieistotne. Z mojego punktu widzenia właśnie te drobiazgi najczęściej kosztują inwestora najwięcej czasu.
- Składanie wniosku bez aktualnej mapy do celów projektowych.
- Brak decyzji WZ, gdy działka nie ma MPZP.
- Projekt niezgodny z zapisami planu albo z warunkami zabudowy.
- Pomieszanie ścieżki dla zwykłego domu z procedurą dla domu do 70 m².
- Brak pełnomocnictwa, mimo że dokumenty składa ktoś inny.
- Rozpoczęcie robót bez zawiadomienia nadzoru budowlanego.
- Zbyt późne zgłoszenie zakończenia budowy, gdy dom wymaga takiego obowiązku.
Najbardziej mylący błąd to założenie, że skoro urząd nic nie odpisał, to można wszystko interpretować „po swojemu”. W budowlance milcząca zgoda działa tylko wtedy, gdy wniosek był kompletny i nie było sprzeciwu w ustawowym terminie. Jeśli urząd wezwie do uzupełnienia braków, licznik 21 dni rusza od nowa. Dlatego dobry komplet dokumentów na wejściu jest wart więcej niż późniejsze tłumaczenia. Został jeszcze ostatni, praktyczny blok, który domyka temat bez zbędnego rozciągania go na siłę.
Co warto mieć dopięte przed pierwszym wykopem
Gdybym miał wskazać tylko kilka rzeczy, które naprawdę porządkują całą procedurę, wybrałbym te cztery: aktualny status planistyczny działki, poprawny projekt, komplet geodezyjny i ustaloną ścieżkę urzędową. Reszta zwykle układa się wokół nich. To właśnie te elementy decydują, czy dokumenty przechodzą za pierwszym razem, czy wracają z poprawkami.
Na etapie startowym najlepiej myśleć nie o tym, ile jeszcze papierów trzeba zdobyć, ale o tym, które z nich blokują resztę. Jeśli brak jednej mapy albo podpisu może zatrzymać projekt na kilka tygodni, to właśnie ten dokument ma najwyższy priorytet. W budowie domu formalności nie są dodatkiem do inwestycji - są jej częścią i to od nich zależy, czy reszta procesu będzie spokojna, czy chaotyczna.
Jeśli chcesz iść najkrótszą sensowną drogą, zacznij od działki i planu miejscowego, potem zamów mapę do celów projektowych, dopracuj projekt z architektem i dopiero wtedy składaj wniosek lub zgłoszenie. Taki porządek naprawdę oszczędza czas, a przy budowie domu czas bardzo szybko przekłada się na pieniądze.
