Najkrótsza droga do budowy prowadzi przez plan, dokumenty i koszty
- Jeśli dla działki obowiązuje MPZP, decyzja WZ zwykle nie jest potrzebna.
- Gdy planu miejscowego nie ma, WZ bywa warunkiem przejścia do pozwolenia lub zgłoszenia.
- Wniosek o WZ jest bezpłatny dla właściciela lub użytkownika wieczystego, a w innych przypadkach kosztuje 598 zł.
- Dom jednorodzinny używany wyłącznie mieszkaniowo co do zasady nie generuje opłaty skarbowej za samo pozwolenie.
- Od 1 lipca 2026 r. nowe WZ w gminie bez planu ogólnego nie będą już wydawane dla nowych wniosków.
Warunki zabudowy a pozwolenie na budowę w praktyce
Najprościej mówiąc, WZ odpowiada na pytanie czy i jak da się zabudować działkę, a pozwolenie odpowiada na pytanie czy konkretny projekt spełnia wymogi. To dwa różne etapy, choć w praktyce inwestorzy często traktują je jak jedną procedurę. Błąd zaczyna się wtedy, gdy projekt domu jest już gotowy, a działka nie ma jeszcze uregulowanej sytuacji planistycznej.
W decyzji zapisuje się zwykle funkcję budynku, linię zabudowy, wysokość, szerokość elewacji frontowej czy geometrię dachu, więc projektant nie ma pełnej swobody. To właśnie dlatego WZ trzeba czytać razem z projektem, a nie obok niego.
| Sytuacja | Co sprawdzasz | Co składasz |
|---|---|---|
| Jest miejscowy plan zagospodarowania | Zgodność projektu z planem | Wniosek o pozwolenie albo zgłoszenie, bez WZ |
| Nie ma MPZP | Czy inwestycja może dostać warunki zabudowy | Najpierw WZ, potem pozwolenie lub zgłoszenie |
| Dom jednorodzinny realizowany na zgłoszenie | Czy można zrezygnować z pozwolenia | Zgłoszenie zamiast pozwolenia, ale WZ nadal bywa potrzebna bez MPZP |
| Specjalne tryby i tereny zamknięte | Odrębne przepisy | Procedura szczególna, poza standardowym układem |
W praktyce pozwolenie budowlane nie zastępuje WZ, tylko opiera się na niej albo na planie miejscowym. Urząd sprawdza jeszcze zgodność projektu z przepisami technicznymi, przepisami odrębnymi i prawem do dysponowania nieruchomością na cele budowlane. Dlatego dobra kolejność to nie formalizm dla samego formalizmu, ale realne zabezpieczenie przed odrzuceniem wniosku.
Jak przejść przez formalności bez zbędnych przestojów
- Najpierw sprawdź, czy działka jest objęta MPZP i czy plan dopuszcza planowaną funkcję.
- Jeśli planu miejscowego nie ma, złóż wniosek o ustalenie warunków zabudowy z opisem inwestycji i mapą.
- Dopilnuj, żeby decyzja była ostateczna, zanim zamówisz projekt końcowy do urzędu.
- Zamów projekt dopasowany do parametrów z decyzji, a nie „uniwersalny” katalogowy bez adaptacji.
- Dopiero potem składaj wniosek o pozwolenie albo zgłoszenie, z kompletem załączników.
- Po uzyskaniu decyzji pilnuj terminu startu robót, bo pozwolenie nie jest bezterminowe.
Wniosek o WZ może złożyć także osoba, która nie jest właścicielem gruntu. To bywa przydatne przy rezerwowaniu działki albo przy negocjacjach zakupu, ale przy etapie pozwolenia sytuacja się zmienia, bo wtedy trzeba już wykazać prawo do dysponowania nieruchomością na cele budowlane.
Terminy też mają znaczenie. Decyzję o warunkach zabudowy urząd wydaje standardowo do 90 dni, a w przypadku małego domu jednorodzinnego do 70 m² termin jest krótszy i wynosi 21 dni. Pozwolenie na budowę domu jednorodzinnego organ powinien wydać do 65 dni, ale przy brakach w dokumentach albo konieczności dodatkowych uzgodnień sprawa potrafi się wydłużyć.

Jakie dokumenty przygotować, żeby urząd nie wzywał po poprawki
Najwięcej czasu traci się nie na samą decyzję, tylko na uzupełnianie braków. Wniosek napisany „na oko” prawie zawsze wraca z wezwaniem, a każda poprawka przesuwa cały harmonogram.
Do decyzji o warunkach zabudowy
- Mapa zasadnicza albo ewidencyjna obejmująca teren inwestycji i jego otoczenie.

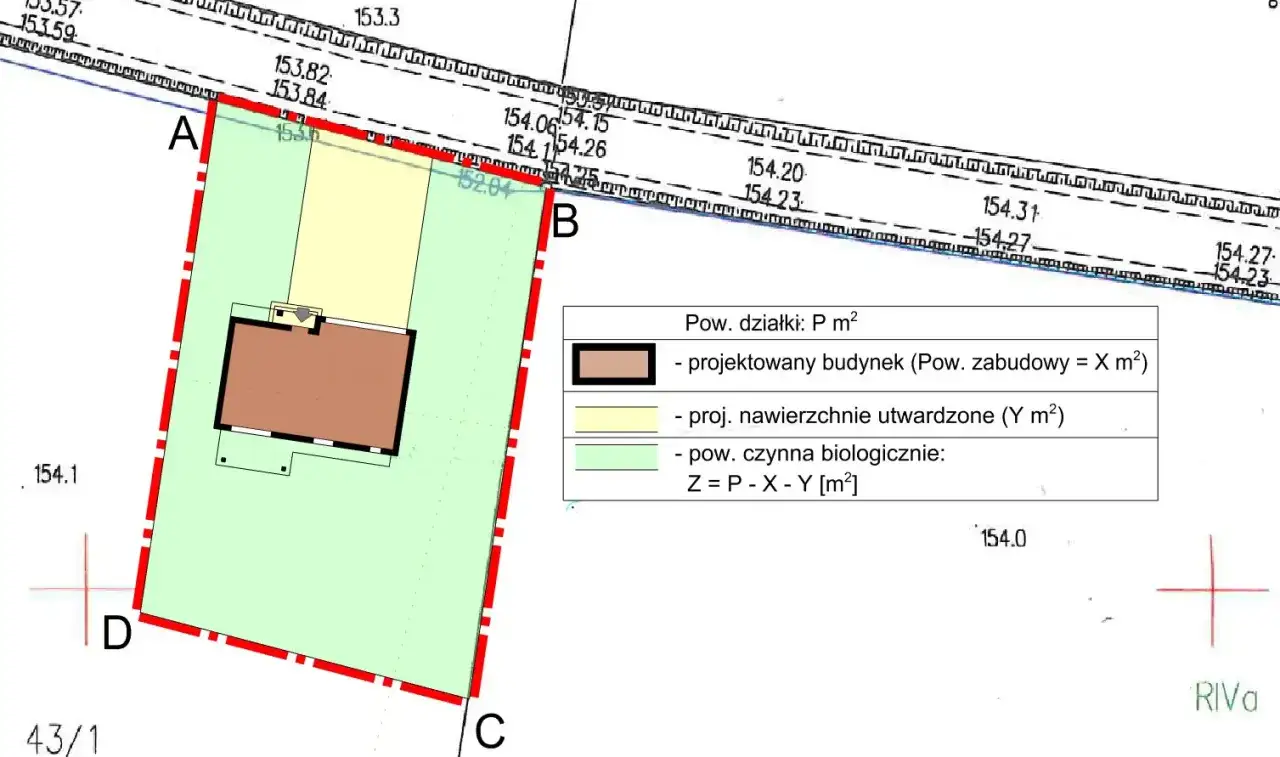

- Graficzny opis planowanej zabudowy, czyli funkcja, gabaryty, front działki i sposób zagospodarowania.
- Informacje potwierdzające dostęp do drogi publicznej oraz do mediów, jeśli to potrzebne.
- Decyzja środowiskowa, gdy inwestycja tego wymaga.
- Dokumenty wodnoprawne lub przeciwpowodziowe, jeżeli działka leży w obszarze szczególnego zagrożenia.
- Pełnomocnictwo, jeśli sprawę prowadzi ktoś za inwestora.
Przeczytaj również: Wypis i wyrys z ewidencji gruntów - Jak go uzyskać i ile kosztuje?
Do pozwolenia na budowę
- Projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany.
- Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
- Decyzja o warunkach zabudowy albo wypis i wyrys z MPZP, zależnie od lokalizacji.
- Wymagane opinie, uzgodnienia i pozwolenia z odrębnych przepisów, jeśli dotyczą Twojej inwestycji.
- Dowód zapłaty opłaty skarbowej, jeśli jest należna.
Warto od razu pilnować jeszcze jednej rzeczy: WZ i pozwolenie nie dają tych samych uprawnień. WZ wyznacza ramy inwestycji, natomiast pozwolenie działa dopiero wtedy, gdy projekt i status działki są już spójne. Jeśli kupujesz działkę pod gotowy projekt domu, to właśnie tu najczęściej wychodzą rozbieżności.
Ile to kosztuje naprawdę
Same opłaty urzędowe nie są zwykle największą pozycją w budżecie, ale potrafią zaskoczyć, jeśli inwestor zakłada, że cała ścieżka jest darmowa. Największą różnicę robi to, czy składasz wniosek jako właściciel, czy jako osoba trzecia, oraz czy budynek ma wyłącznie funkcję mieszkalną.
| Etap | Opłata skarbowa | Co to oznacza w praktyce |
|---|---|---|
| Wniosek o WZ złożony przez właściciela lub użytkownika wieczystego | 0 zł | Nie płacisz za samą decyzję, jeśli występujesz jako podmiot uprawniony do gruntu. |
| Wniosek o WZ w pozostałych przypadkach | 598 zł | Dotyczy sytuacji, gdy inwestor nie jest właścicielem ani użytkownikiem wieczystym. |
| Przeniesienie decyzji WZ na inną osobę | 56 zł | Przydatne przy zakupie działki lub przejęciu inwestycji od poprzedniego właściciela. |
| Pozwolenie na budowę domu jednorodzinnego używanego wyłącznie mieszkaniowo | 0 zł | W praktyce opłaty skarbowej za samo pozwolenie nie ma, jeśli dom nie ma części usługowej. |
| Pozwolenie na budowę domu z częścią usługową lub innym wykorzystaniem niemieszkalnym | 1 zł za każdy m² powierzchni użytkowej części niemieszkalnej, maksymalnie 539 zł | To ważne przy domu z gabinetem, sklepem, warsztatem lub innym dodatkiem komercyjnym. |
| Przeniesienie pozwolenia na budowę | 90 zł | Opłata pojawia się, gdy chcesz formalnie przepisać decyzję na inny podmiot. |
| Pełnomocnictwo | 17 zł | To drobny koszt, ale przy wielu sprawach urzędowych szybko się sumuje. |
Do tego dochodzą koszty, których urząd zwykle nie liczy za Ciebie: mapa do celów projektowych, adaptacja projektu, geodeta, ewentualne opinie branżowe, uzgodnienia z zarządcą drogi czy dodatkowe opracowania dla działki o trudniejszych warunkach. Właśnie te pozycje najczęściej robią większą różnicę niż sama opłata skarbowa.
Jeśli kupujesz działkę z już wydaną decyzją WZ, nie zakładaj, że „idzie z nieruchomością” automatycznie. Czasem potrzebne jest przeniesienie decyzji, a czasem warto po prostu sprawdzić, czy wygodniej i taniej będzie wystąpić o nową, zwłaszcza gdy plan inwestycji się zmienił.
Na co uważać, żeby nie stracić miesięcy
- Nie zamawiaj finalnego projektu, zanim nie sprawdzisz parametrów z WZ albo z planu miejscowego.
- Nie myl bezpłatnego wniosku z bezpłatną całą inwestycją - koszty techniczne pojawiają się poza urzędem.
- Nie zakładaj, że stara decyzja nadaje się do nowego wariantu domu bez zmian.
- Nie ignoruj dostępu do drogi publicznej, bo to jeden z najczęstszych powodów wezwania do uzupełnienia.
- Nie odkładaj formalności na ostatnią chwilę, jeśli działka nie ma MPZP i potrzebujesz WZ przed dalszymi krokami.
Decyzje WZ wydane na podstawie wniosków złożonych przed 16 października 2025 r. są bezterminowe, natomiast nowsze decyzje są ograniczone czasowo i trzeba pilnować ich aktualności. Z kolei pozwolenie na budowę wygasa, jeśli roboty nie rozpoczną się w ciągu 3 lat albo przerwa w budowie potrwa dłużej niż 3 lata.
Dlaczego reforma planistyczna zmienia tempo inwestycji
To nie jest detal prawny dla urzędników, tylko realna zmiana dla inwestorów. Od 1 lipca 2026 r. w gminie bez planu ogólnego nowych decyzji WZ nie da się już wszcząć; będzie można dokończyć tylko sprawy rozpoczęte wcześniej. Dla działek bez MPZP oznacza to prosty wniosek: jeśli planujesz budowę, nie warto czekać do ostatniej chwili.
Wyjątek przewidziano dla terenów zamkniętych, ale dla typowej działki pod dom jednorodzinny lub niewielką inwestycję ten wyjątek zwykle nie ma znaczenia. W praktyce reforma premiuje tych, którzy najpierw sprawdzają stan planistyczny, a dopiero potem zamawiają projekt, kompletują uzgodnienia i składają wniosek o pozwolenie lub zgłoszenie.
Najbezpieczniejsza kolejność nadal jest taka sama: najpierw sprawdzenie planu, potem decyzja o warunkach zabudowy, następnie projekt i dopiero na końcu pozwolenie albo zgłoszenie. Im szybciej to uporządkujesz, tym mniejsze ryzyko, że gotowy projekt będzie trzeba poprawiać pod wymagania urzędu.
