Przy budowie domu, garażu albo większej przebudowie najwięcej problemów pojawia się nie przy samym projekcie, tylko przy tym, co projekt „uruchamia” w otoczeniu działki. To właśnie od tego zależy, czy wystarczy prostsza ścieżka formalna, czy trzeba iść w pełne pozwolenie, a także kto stanie się stroną postępowania. Poniżej znajdziesz praktyczne wyjaśnienie, jak wygląda obszar oddziaływania obiektu, kto go określa i z jakimi kosztami naprawdę trzeba się liczyć.
Najważniejsze rzeczy, które trzeba ustalić przed złożeniem dokumentów
- Jeśli zasięg oddziaływania zamyka się na twojej działce, procedura bywa prostsza; jeśli wychodzi poza granicę, zwykle wchodzi pełne pozwolenie.
- Projektant wyznacza go na podstawie przepisów, a nie na podstawie samego „odczucia” uciążliwości.
- Do dokumentów zwykle dochodzą projekt, mapa do celów projektowych, decyzja o warunkach zabudowy, gdy brak planu, oraz ewentualne pełnomocnictwo.
- Nie ma zazwyczaj osobnej opłaty urzędowej za samo wyznaczenie zasięgu, ale koszt tworzą projekt, mapa, uzgodnienia i ewentualne dodatkowe opracowania.
- Błędnie określony zasięg potrafi wydłużyć postępowanie i wymusić poprawki w projekcie.
Co ten termin oznacza w praktyce
W prawie budowlanym chodzi nie o ogólny wpływ inwestycji na okolicę, ale o konkretne ograniczenia w zagospodarowaniu terenu. Innymi słowy, liczy się to, czy planowany obiekt przez swoje usytuowanie, parametry i powiązania z przepisami ogranicza możliwość legalnej zabudowy lub korzystania z sąsiednich nieruchomości.
To ważne rozróżnienie, bo nie każda uciążliwość ma znaczenie prawne. Sam cień, hałas od użytkowania czy subiektywne poczucie „że budynek będzie za blisko” nie wystarczą. Znaczenie mają przede wszystkim przepisy techniczno-budowlane, przeciwpożarowe, sanitarne, środowiskowe i planistyczne.
W praktyce najczęściej analizuje się:
- odległości od granicy działki i od innych obiektów,
- dostęp do drogi, dojścia i dojazdy przeciwpożarowe,
- strefy ochronne, linie zabudowy i ograniczenia z miejscowego planu,
- wymagania dotyczące nasłonecznienia, przewietrzania i bezpieczeństwa użytkowania,
- powiązania z sieciami i urządzeniami infrastruktury.
Dlatego dobrze przygotowany projekt nie opisuje tylko samego budynku. Musi pokazać, jak obiekt „układa się” względem otoczenia i jakie przepisy wpływają na możliwość dalszej zabudowy w sąsiedztwie.

Jak projektant wyznacza zasięg oddziaływania w praktyce

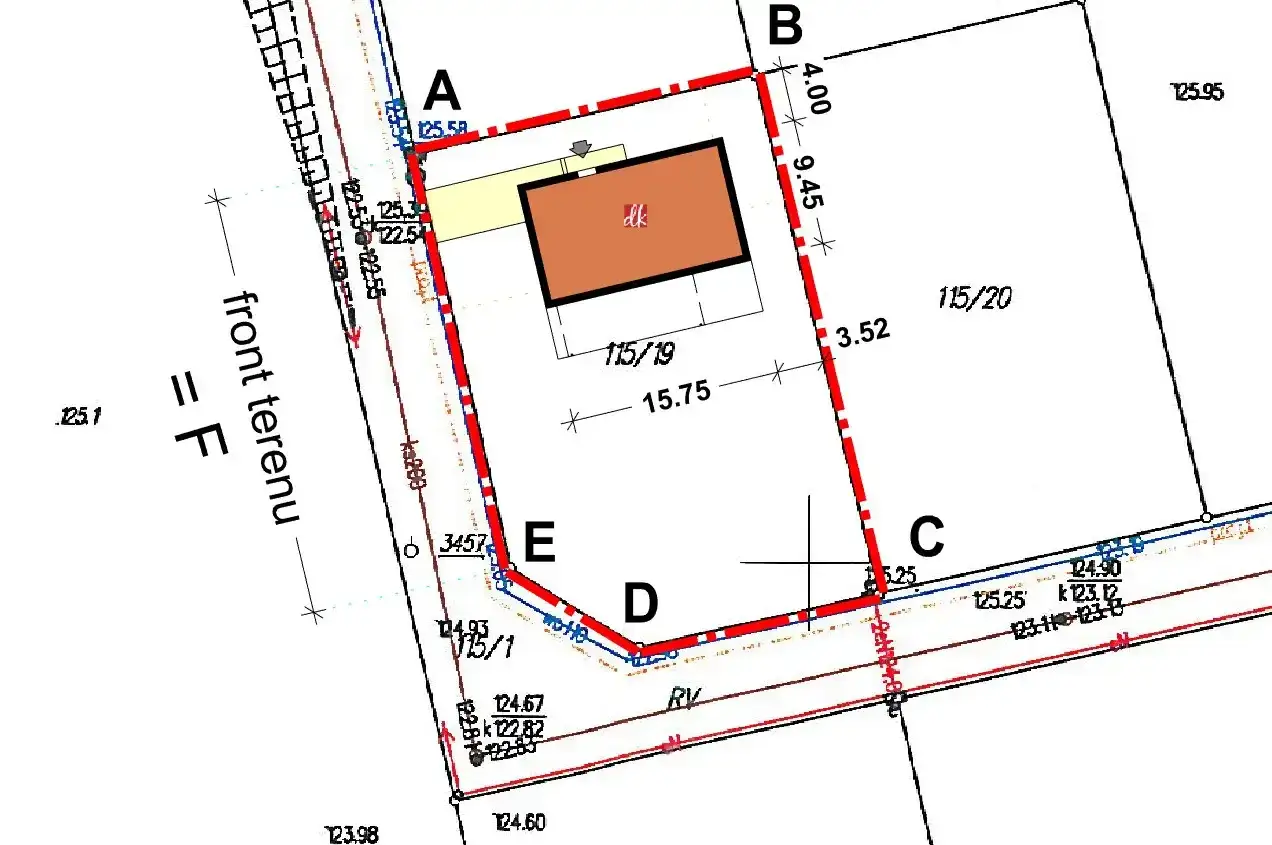

Najpierw projektant sprawdza, jakie przepisy dotyczą konkretnej działki i planowanego obiektu. Potem porównuje je z lokalizacją, gabarytami i funkcją budynku. W projekcie budowlanym musi znaleźć się informacja o podstawie prawnej oraz opis albo rysunek pokazujący zasięg oddziaływania, a jeśli mieści się on wyłącznie na działce inwestora, można to wskazać wprost.
To nie jest robota „na oko”. W praktyce analizuje się przepisy, które nakładają ograniczenia na teren wokół inwestycji. Dla domu jednorodzinnego znaczenie mają zwykle odległości od granicy działki, okien sąsiadów, dróg, urządzeń technicznych i ewentualnych stref ochronnych. Przy większych obiektach dochodzą też kwestie ppoż., hałasu, emisji, logistycznego dojazdu i zgodności z planem miejscowym.
Przeczytaj również: Czy piwnica to kondygnacja - Poznaj przepisy i realne koszty
Na czym najczęściej opiera się analiza
- na miejscowym planie zagospodarowania przestrzennego albo decyzji o warunkach zabudowy,
- na przepisach technicznych dotyczących sytuowania obiektu,
- na wymaganiach ochrony przeciwpożarowej,
- na przepisach środowiskowych i sanitarnych, jeśli mają zastosowanie,
- na układzie istniejącej i projektowanej zabudowy w pobliżu.
Warto zwrócić uwagę na jedną rzecz: projektant nie tworzy własnej definicji wpływu inwestycji. Ma wskazać, które przepisy realnie ograniczają możliwość zabudowy w otoczeniu obiektu. To właśnie dlatego dwa podobne domy mogą mieć inny zasięg oddziaływania, jeśli stoją w różnych warunkach lokalnych.
Kiedy wystarczy zgłoszenie, a kiedy potrzebne jest pozwolenie
Tu pojawia się najbardziej praktyczny skutek całej analizy. Jeśli zasięg oddziaływania mieści się w całości na działce lub działkach inwestora, procedura bywa uproszczona. Gdy wychodzi poza granicę działki, najczęściej trzeba przejść przez pełne pozwolenie na budowę, a właściciele nieruchomości objętych oddziaływaniem stają się stronami postępowania.
| Sytuacja | Co to zwykle oznacza | Skutek formalny |
|---|---|---|
| Zasięg mieści się na działce inwestora | Projekt nie narzuca ograniczeń sąsiednim nieruchomościom | W wielu przypadkach możliwe jest zgłoszenie, zwłaszcza przy domu jednorodzinnym |
| Zasięg wychodzi na działkę sąsiednią | Inwestycja ogranicza możliwość zabudowy lub zagospodarowania cudzej nieruchomości | Zwykle potrzebne jest pozwolenie na budowę, a sąsiedzi mogą być stronami |
| Działka ma szczególny status prawny | Obowiązują dodatkowe zasady, np. teren zamknięty albo obszar o szczególnym reżimie | Sprawę może prowadzić inny organ, np. wojewoda |
To ważne zwłaszcza przy domach jednorodzinnych. Jeżeli projektant stwierdzi, że zasięg oddziaływania nie wykracza poza działkę, inwestor zyskuje prostszą ścieżkę. Jeśli jednak już na etapie projektu wychodzi, że przepisy wymuszają większe odstępy albo dodatkowe ograniczenia, nie warto liczyć na „przepchnięcie” sprawy jako zwykłego zgłoszenia.
Jakie formalności trzeba przygotować przed złożeniem wniosku
Przed wejściem do urzędu dobrze mieć kompletny zestaw dokumentów, bo braki najczęściej wydłużają postępowanie bardziej niż sam projekt. W przypadku domu jednorodzinnego podstawą jest projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany. Jeśli dla terenu nie ma planu miejscowego, dochodzi decyzja o warunkach zabudowy.
W praktyce przygotuj też:
- oświadczenie o prawie do dysponowania nieruchomością na cele budowlane,
- zaświadczenie o uprawnieniach projektanta,
- opinie, uzgodnienia i pozwolenia wymagane odrębnymi przepisami,
- ewentualne potwierdzenie zapłaty opłaty skarbowej, jeśli część budynku ma służyć działalności gospodarczej,
- pełnomocnictwo, jeśli sprawę załatwia ktoś w twoim imieniu.
Wniosek składasz co do zasady w starostwie powiatowym albo urzędzie miasta na prawach powiatu, a w Warszawie w urzędzie dzielnicy. W niektórych sytuacjach właściwy jest wojewoda, ale dotyczy to szczególnych terenów i inwestycji.
Jeśli chodzi o czas, urzędy mają ustawowy termin do 65 dni na wydanie decyzji o pozwoleniu na budowę, choć w praktyce brak dokumentów lub konieczność poprawy projektu potrafią ten termin wydłużyć. Przy starannie przygotowanej dokumentacji sprawa zwykle idzie wyraźnie sprawniej.
Z jakimi kosztami trzeba się liczyć
Najuczciwiej powiedzieć to wprost: nie ma jednej stałej ceny za ustalenie zasięgu oddziaływania. Sama analiza jest częścią pracy projektanta, więc jej koszt zwykle „wchodzi” w cenę projektu albo adaptacji. Dodatkowe wydatki pojawiają się tam, gdzie trzeba dokupić mapę, zamówić uzgodnienia albo zdobyć decyzje administracyjne.
| Pozycja kosztowa | Kiedy występuje | Co wpływa na cenę |
|---|---|---|
| Projekt budowlany i analiza oddziaływania | Zawsze, gdy przygotowujesz dokumentację | Skala inwestycji, lokalizacja, stopień skomplikowania obiektu |
| Mapa do celów projektowych | Gdy projekt wymaga opracowania geodezyjnego | Wielkość działki, teren, lokalny cennik geodety |
| Decyzja o warunkach zabudowy | Gdy nie ma miejscowego planu | Tryb postępowania i lokalne opłaty związane z dokumentacją |
| Opłata skarbowa za pozwolenie | Przy części domu używanej do działalności gospodarczej | 1 zł za m² powierzchni użytkowej, maksymalnie 539 zł |
| Opłata za pozwolenie przy domu wyłącznie na cele mieszkaniowe | Gdy budujesz dom jednorodzinny bez działalności gospodarczej | 0 zł opłaty skarbowej |
| Pełnomocnictwo | Gdy sprawę składa pełnomocnik | Zwykle 17 zł od pełnomocnictwa, chyba że obowiązuje zwolnienie |
W praktyce największy wpływ na budżet mają nie opłaty urzędowe, tylko przygotowanie dokumentacji. Przy prostym domu jednorodzinnym to zwykle projekt, adaptacja, geodeta i ewentualne uzgodnienia. Przy trudniejszej działce dochodzą dodatkowe opracowania, a wtedy koszt rośnie szybciej niż sama opłata administracyjna.
Jeśli planujesz też część usługową, na przykład gabinet, sklep albo warsztat, opłata skarbowa może się pojawić nawet przy budynku jednorodzinnym. To detal, który inwestorzy często pomijają, a potem są zaskoczeni koniecznością dopłaty i dołączenia potwierdzenia do wniosku.
Najczęstsze błędy, które generują poprawki i opóźnienia
Najwięcej problemów powstaje nie na etapie budowy, lecz wcześniej, kiedy inwestor zakłada zbyt wiele bez weryfikacji przepisów. Błędy są zwykle podobne, niezależnie od tego, czy chodzi o nowy dom, rozbudowę czy większą przebudowę.
- Mylenie uciążliwości z przepisami - sam fakt, że inwestycja może komuś przeszkadzać, nie oznacza jeszcze, że jej zasięg prawnie wychodzi poza działkę.
- Brak sprawdzenia planu miejscowego - gdy plan nie obowiązuje, decyzja o warunkach zabudowy staje się konieczna i trzeba ją uwzględnić w harmonogramie.
- Zbyt późne zlecenie mapy i projektu - bez tych dokumentów nie da się rzetelnie określić zasięgu oddziaływania.
- Pomijanie sąsiedztwa - przy ciasnej zabudowie jedna linia odległości może przesądzić, czy wystarczy zgłoszenie, czy trzeba pozwolenie.
- Braki w dokumentach - podpisy, zaświadczenia, pełnomocnictwa i wymagane uzgodnienia są często ważniejsze niż się wydaje.
Najlepsza praktyka jest dość prosta: najpierw koncepcja i analiza działki, potem projekt, a dopiero później składanie wniosku. W odwrotnej kolejności inwestor zwykle płaci dwa razy - najpierw za poprawki, a potem za czas stracony w urzędzie.
Jeżeli planujesz budowę domu lub większą rozbudowę, sensownie jest zacząć od rozmowy z projektantem i sprawdzenia przepisów dla konkretnej działki. To na tym etapie najłatwiej ocenić, czy zasięg oddziaływania zamknie się w granicach parceli, czy uruchomi pełną procedurę i dodatkowe koszty.
