Dobrze przygotowany kosztorys budowlany wzór nie polega na przepisaniu cen z internetu, tylko na rozpisaniu realnego zakresu robót, materiałów i kosztów pośrednich. Taki dokument pomaga pilnować budżetu, porównywać oferty wykonawców i uniknąć dopłat, które zwykle wychodzą dopiero w trakcie prac. W praktyce przydaje się zarówno przy budowie domu, jak i przy większym remoncie, zwłaszcza gdy pojawiają się formalności bankowe albo rozliczenie etapów robót.
Najważniejsze elementy to zakres robót, obmiar, ceny jednostkowe i rezerwa na zmiany
- Dokument powinien pokazywać pełny koszt inwestycji, a nie tylko samą robociznę albo same materiały.
- W praktyce liczą się też koszty pośrednie, transport, sprzęt, wywóz odpadów i VAT.
- Bank lub wykonawca często oczekują innego układu niż prosty arkusz do domowej kontroli budżetu.
- Najtańszy szablon nie zawsze jest najlepszy, jeśli brakuje w nim obmiaru albo aktualnych cen.
- Przy remoncie starego domu warto zostawić bufor, bo roboty ukryte potrafią mocno podnieść koszt całości.
Po co ten dokument jest potrzebny w praktyce
W budownictwie kosztorys pełni znacznie więcej funkcji niż zwykła lista wydatków. Dobrze przygotowany dokument pozwala porównać kilka wariantów inwestycji, sprawdzić, gdzie naprawdę ucieka budżet, i ocenić, czy dany zakres robót da się zrealizować w zakładanej kwocie. To ważne zwłaszcza wtedy, gdy różnica między „stanem surowym” a „gotowe do wprowadzenia” oznacza dziesiątki dodatkowych pozycji.
W polskich realiach kosztorys bywa też częścią formalności. Przy kredycie, dotacji, większym remoncie rozliczanym etapami albo zamówieniu publicznym nie wystarczy ogólny opis prac. Trzeba pokazać, z czego wynikają koszty, jak rozłożone są etapy i na jakiej podstawie policzono wartość robót. Właśnie dlatego dobry szablon powinien być nie tylko czytelny, ale też kompletny.
Jakie rodzaje kosztorysu spotkasz najczęściej
Nie każdy kosztorys służy temu samemu. W praktyce najczęściej trafisz na kilka odmian, a wybór zależy od celu dokumentu. Inny układ będzie dobry do własnej kontroli wydatków, inny do rozmów z wykonawcą, a jeszcze inny do rozliczeń po zakończeniu prac.
| Rodzaj | Kiedy się przydaje | Co powinno w nim się znaleźć | Na co uważać |
|---|---|---|---|
| Inwestorski | Przed rozpoczęciem budowy, przy kredycie, planowaniu budżetu | Przedmiar, ceny jednostkowe, narzuty, VAT, podział na etapy | Musi być spójny z projektem i aktualnymi cenami |
| Ofertowy | Gdy porównujesz wykonawców albo zbierasz oferty | Zakres prac, cena za pozycję, warunki realizacji | Łatwo porównać tylko wtedy, gdy każdy liczy ten sam zakres |
| Powykonawczy | Po zakończeniu robót, do rozliczenia rzeczywiście wykonanych prac | Obmiar rzeczywisty, zestawienie faktycznych kosztów, załączniki | Tu liczy się to, co faktycznie zrobiono, a nie plan |
| Zmieniający lub dodatkowy | Gdy w trakcie inwestycji dochodzą nowe roboty albo zmienia się zakres | Opis zmian, uzasadnienie, protokół konieczności, nowe wyceny | Bez dobrego opisu zmian łatwo o spór przy rozliczeniu |
Warto też pamiętać o jednej praktycznej rzeczy: szablon pobrany z internetu rzadko jest gotowy do wszystkiego. To, co sprawdzi się przy niewielkim remoncie łazienki, zwykle nie wystarczy przy domu jednorodzinnym albo przy dokumentach wymaganych przez bank. Tam liczy się już porządek, podział na etapy i jasna metodologia wyceny.

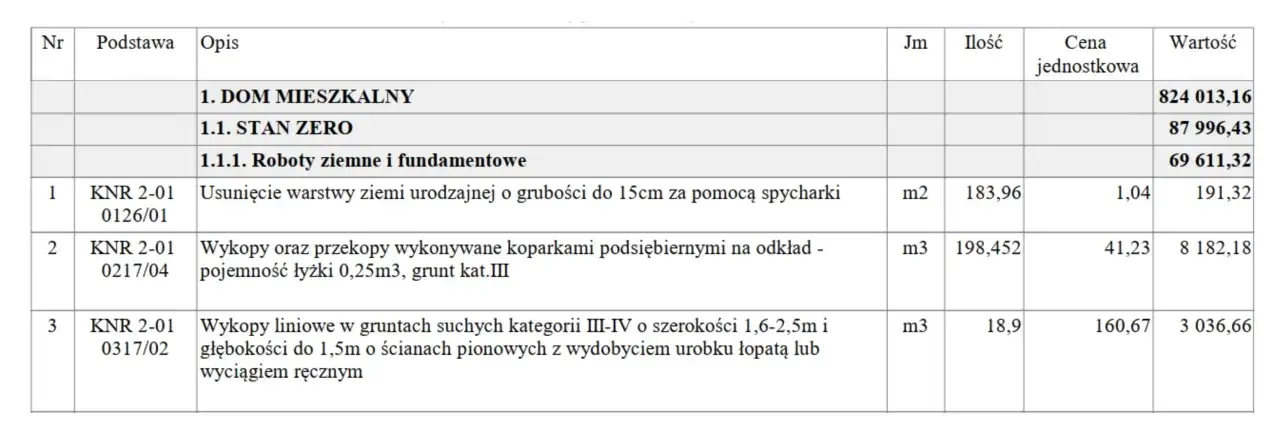

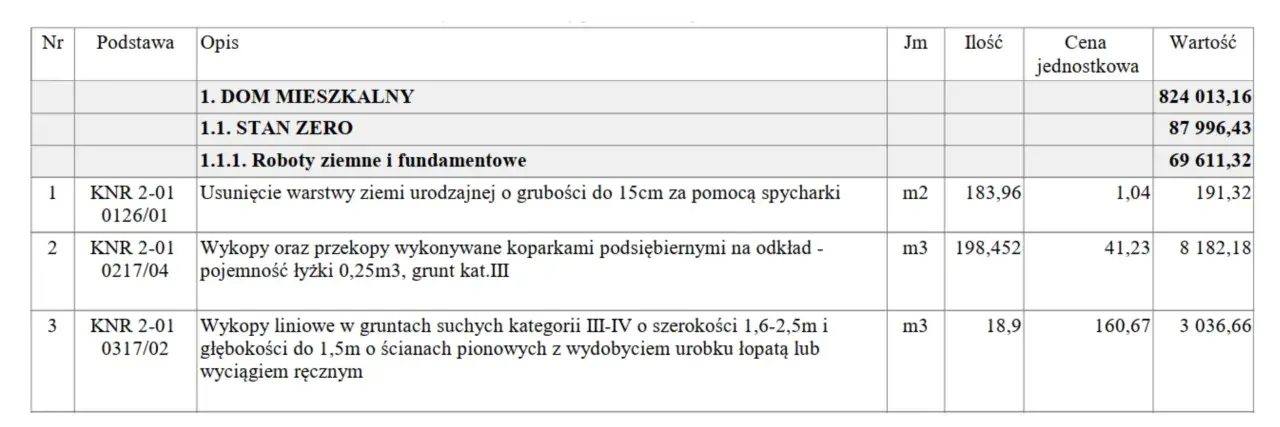

Jak wygląda praktyczny wzór dokumentu
Najprostszy i jednocześnie najbardziej użyteczny układ opiera się na kilku stałych blokach. Dzięki temu dokument da się czytać szybko, a jednocześnie łatwo sprawdzić, skąd wzięła się końcowa kwota. W dobrym wzorze nie chodzi o ozdobniki, tylko o logikę i kompletność.
| Element | Co wpisać | Dlaczego to ważne |
|---|---|---|
| Dane inwestycji | Adres, nazwa robót, inwestor, data opracowania | Porządkuje dokument i ułatwia identyfikację zakresu |
| Opis robót | Krótka charakterystyka inwestycji i standard wykonania | Chroni przed nieporozumieniami przy porównywaniu ofert |
| Przedmiar lub obmiar | Ilości w m², m³, sztukach, metrach bieżących | Bez tego nie da się policzyć kosztu rzetelnie |
| Ceny jednostkowe | Materiały, robocizna, sprzęt | Pokazują, z czego składa się wycena |
| Narzuty | Koszty pośrednie, zysk, ewentualne koszty zakupu | Często są pomijane w amatorskich arkuszach, a potem zaskakują |
| VAT i suma końcowa | Wartość netto, VAT, wartość brutto | To dopiero pokazuje realną kwotę do zapłaty |
| Załączniki | Projekt, przedmiar, protokoły, notatki z uzgodnień | Przy bardziej formalnych zleceniach potwierdzają podstawę wyceny |
W kosztorysach budowlanych często pojawiają się skróty R, M i S, czyli robocizna, materiały i sprzęt. Do tego dochodzą narzuty oraz VAT. W praktyce właśnie to rozróżnienie pokazuje, czy oferta jest naprawdę konkurencyjna, czy tylko na pierwszy rzut oka wygląda tanio.
Jeśli dokument ma służyć bankowi albo inwestycji rozliczanej etapami, dobrze jest podzielić go na logiczne części: stan zero, stan surowy, dach, instalacje, wykończenie. Taki układ jest znacznie czytelniejszy niż jedna długa lista pozycji bez podziału na etapy.
Jak przygotować go krok po kroku
Samodzielne przygotowanie kosztorysu jest możliwe, ale tylko wtedy, gdy dobrze rozumiesz zakres prac. Przy małym remoncie można oprzeć się na prostym arkuszu, natomiast przy większej budowie trzeba już pracować na projekcie i pilnować obmiaru. Największy błąd polega na tym, że ktoś zaczyna od cen, zamiast od zakresu robót.
- Zbierz dokumentację: projekt, rysunki, opis techniczny, zakres robót albo choćby dokładny plan remontu.
- Rozpisz prace na etapy i pozycje. Im bardziej szczegółowo, tym łatwiej później porównać oferty i wychwycić braki.
- Policz ilości. To moment na m², m³, sztuki, metry bieżące i wszystkie inne jednostki, które da się obronić.
- Dobierz ceny materiałów, robocizny i sprzętu. Najlepiej korzystać z aktualnych ofert, a nie z cennika sprzed kilku sezonów.
- Dodaj narzuty, transport, odpady, zabezpieczenia i inne koszty pośrednie. To właśnie one często „zjadają” pozornie tani budżet.
- Na końcu dolicz VAT i sprawdź sumę końcową. Dobrze jest też zostawić bufor, zwykle na poziomie 10-15%, a przy starym budynku nawet więcej.
Jeżeli kosztorys ma trafić do banku, przydaje się jeszcze jeden zabieg: rozbij wycenę na etapy, które da się logicznie potwierdzić postępem prac. Banki i instytucje finansujące nie chcą chaosu, tylko dokumentu, który pozwala przypisać koszty do kolejnych transz.
Ile kosztuje zlecenie kosztorysu w Polsce
Cena opracowania kosztorysu zależy przede wszystkim od tego, czy ktoś dostaje gotowy przedmiar, czy musi wszystko liczyć od podstaw. Znaczenie mają też liczba pozycji, skomplikowanie projektu, termin realizacji oraz to, czy dokument ma być przygotowany „na własny użytek”, do banku, czy pod ofertę dla inwestora.| Zakres zlecenia | Orientacyjny model wyceny | Co zwykle podnosi koszt |
|---|---|---|
| Gotowy przedmiar w wersji edytowalnej | Stawka za pozycję, często od kilku do kilkunastu złotych; przy mniejszych zleceniach spotyka się minimum około 500 zł | Liczba pozycji, pilny termin, konieczność korekt |
| Przedmiar w mniej wygodnej formie | Stawka za pozycję jest wyższa niż przy pliku edytowalnym | Ręczne przepisywanie, porządkowanie danych, dodatkowa weryfikacja |
| Kosztorys z dokumentacji projektowej | Najczęściej drożej niż przy gotowym przedmiarze, bo trzeba wykonać analizę od zera | Złożoność projektu, wielobranżowość, liczba etapów |
| Obmiar na miejscu i pełne opracowanie | To zwykle najdroższa opcja, bo dochodzi pomiar i dojazd | Dojazd, czas pomiaru, ryzyko zmian w trakcie wizji lokalnej |
Na rynku można spotkać wyceny liczone nie tylko ryczałtowo, ale też „od pozycji”. W prostszych zleceniach przy dostarczonym przedmiarze spotyka się stawki rzędu kilku do kilkunastu złotych za pozycję, a przy pracy na dokumentacji projektowej albo przy obmiarze na miejscu ceny rosną wyraźnie. To pokazuje najważniejszą zasadę: nie kupuje się samego PDF-u, tylko czas, odpowiedzialność i poprawność wyceny.
Jeśli potrzebujesz dokumentu do negocjacji z wykonawcą, zwykle wystarczy przejrzysty i aktualny kosztorys. Jeśli jednak chodzi o kredyt, dotację albo rozliczenie większej inwestycji, lepiej zapłacić więcej za dokładność niż później dopłacać do błędów w zakresie.
Najczęstsze błędy, które zaniżają budżet
Najgorsze kosztorysy nie są zwykle „błędne” wprost. One są po prostu niepełne. Na pierwszy rzut oka wszystko się zgadza, ale po kilku tygodniach wychodzi, że brakuje transportu, rusztowania, materiałów pomocniczych albo wywozu gruzu. To właśnie wtedy budżet zaczyna się rozjeżdżać.
- Pomijanie robót przygotowawczych - rozbiórki, zabezpieczenia, sprzątanie i organizacja placu budowy też kosztują.
- Liczenie tylko materiałów - tania lista zakupów nie jest jeszcze pełnym kosztorysem inwestycji.
- Brak aktualizacji cen - przy budowie i remoncie ceny zmieniają się szybciej, niż wielu inwestorów zakłada.
- Nieuwzględnienie sprzętu i transportu - rusztowania, wynajem maszyn, dostawy i dojazdy potrafią mocno podbić koszt.
- Porównywanie ofert bez identycznego zakresu - jedna wycena może zawierać więcej prac niż druga, choć na papierze wygląda taniej.
- Zbyt mała rezerwa na nieprzewidziane roboty - szczególnie ryzykowne przy starszych budynkach i remontach instalacji.
Dobrym testem jakości jest proste pytanie: czy z tego dokumentu da się zrozumieć, co dokładnie wchodzi w cenę, a co nie? Jeśli odpowiedź brzmi „nie do końca”, to kosztorys nadaje się raczej do orientacyjnego planowania niż do poważnych decyzji finansowych.
Kiedy lepiej zlecić opracowanie specjaliście
Przy małym remoncie część osób poradzi sobie sama, zwłaszcza jeśli chodzi o wewnętrzny budżet i prosty zakres prac. Inaczej wygląda to przy domu jednorodzinnym, rozbudowie, inwestycji finansowanej kredytem albo rozliczeniu z wykonawcą, gdzie jedna pomyłka w obmiarze może kosztować więcej niż samo zlecenie opracowania.
Specjalista jest dobrym wyborem, gdy dokument ma być użyty formalnie, zakres jest wielobranżowy albo nie masz pewności, czy wszystkie pozycje zostały policzone. To także rozsądna opcja, gdy chcesz porównać kilka ofert na tym samym poziomie szczegółowości. Wtedy kosztorys nie jest już tylko orientacją, ale narzędziem do realnej kontroli wydatków.
Najlepszy kompromis wygląda zwykle tak: samodzielnie przygotowujesz założenia, standard wykończenia i zakres robót, a wycenę finalną weryfikuje osoba, która na co dzień pracuje z kosztorysowaniem. Dzięki temu dokument jest jednocześnie praktyczny i wiarygodny, bez sztucznego rozdmuchiwania budżetu albo pomijania ważnych pozycji.
